Plac budowy rzadko przegrywa przez jeden duży błąd. Częściej problemy zaczynają się od niejasnej dokumentacji, złej kolejności robót albo materiałów składowanych tam, gdzie za chwilę ma wjechać sprzęt. Wyjaśniam, jak czytać projekt budowlany, przełożyć go na sprawną organizację budowy oraz podzielić odpowiedzialność między inwestora, projektanta i kierownika budowy.
Dobra organizacja zamienia dokumentację w przewidywalny proces
- Trzy części dokumentacji pełnią różne funkcje: pokazują zagospodarowanie terenu, rozwiązania architektoniczne i szczegóły techniczne.
- Plan placu budowy powinien obejmować dojazd, składowanie, zaplecze, media tymczasowe, ogrodzenie i drogi ewakuacyjne.
- Kolejność robót trzeba ustalić przed rozpoczęciem prac, a nie dopiero wtedy, gdy ekipy wzajemnie sobie przeszkadzają.
- Plan BIOZ jest wymagany w sytuacjach określonych przepisami i służy ograniczeniu konkretnych zagrożeń na budowie.
- Zmiany w trakcie robót należy konsultować z projektantem. Samowolna korekta rozwiązania może oznaczać problem techniczny i formalny.

Z czego składa się dokumentacja potrzebna do prowadzenia budowy
W polskim procesie inwestycyjnym dokumentacja projektowa nie jest jednym rysunkiem ani grubym segregatorem, który wystarczy złożyć w urzędzie. Obejmuje kilka opracowań, a każde odpowiada na inne pytanie. Projekt zagospodarowania działki lub terenu pokazuje, gdzie obiekt znajdzie się na parceli, natomiast pozostałe części opisują jego formę i sposób wykonania.
| Część dokumentacji | Co pokazuje | Znaczenie dla organizacji budowy |
|---|---|---|
| Projekt zagospodarowania działki lub terenu | Usytuowanie obiektu, dojścia, dojazdy, sieci, przyłącza, zieleń i ukształtowanie terenu | Wyznacza miejsce prowadzenia robót, trasę dostaw i obszary, których nie wolno uszkodzić |
| Projekt architektoniczno-budowlany | Przeznaczenie, funkcję, formę, układ pomieszczeń i podstawowe rozwiązania materiałowe | Pomaga zaplanować zakres prac oraz kolejność robót wykończeniowych |
| Projekt techniczny | Szczegółowe rozwiązania konstrukcyjne, instalacyjne i materiałowe | Jest podstawą wykonania robót, zamówień i kontroli zgodności realizacji |
Nie każda inwestycja wymaga identycznego zestawu dokumentów. Zakres zależy między innymi od rodzaju obiektu, trybu prowadzenia sprawy i tego, czy przepisy wymagają pozwolenia na budowę, czy wystarczy zgłoszenie z projektem. Przed zamówieniem opracowania trzeba ustalić procedurę, bo dokumentacja przygotowana dla niewłaściwego trybu może wymagać kosztownych poprawek.
Z mojego doświadczenia wynika, że inwestorzy najczęściej skupiają się na wizualizacji budynku, a za mało czasu poświęcają projektowi technicznemu. To właśnie tam znajdują się informacje, które później decydują o przebiegu robót, kolizjach instalacji i ilości potrzebnego sprzętu.
Jak przełożyć dokumentację na organizację placu budowy
Rysunek działki nie jest jeszcze gotowym planem działania. Trzeba go uzupełnić o rzeczy tymczasowe, których nie ma w docelowym zagospodarowaniu, czyli ogrodzenie, kontenery, toalety, przyłącza tymczasowe, miejsce rozładunku i składowiska. Najlepszy plan placu budowy odpowiada na pytanie, co dzieje się w konkretnym dniu, a nie tylko gdzie ostatecznie stanie budynek.
Przeczytaj również: Koszt ścianki z karton-gipsu 2026: Ile za m²? Sprawdź!

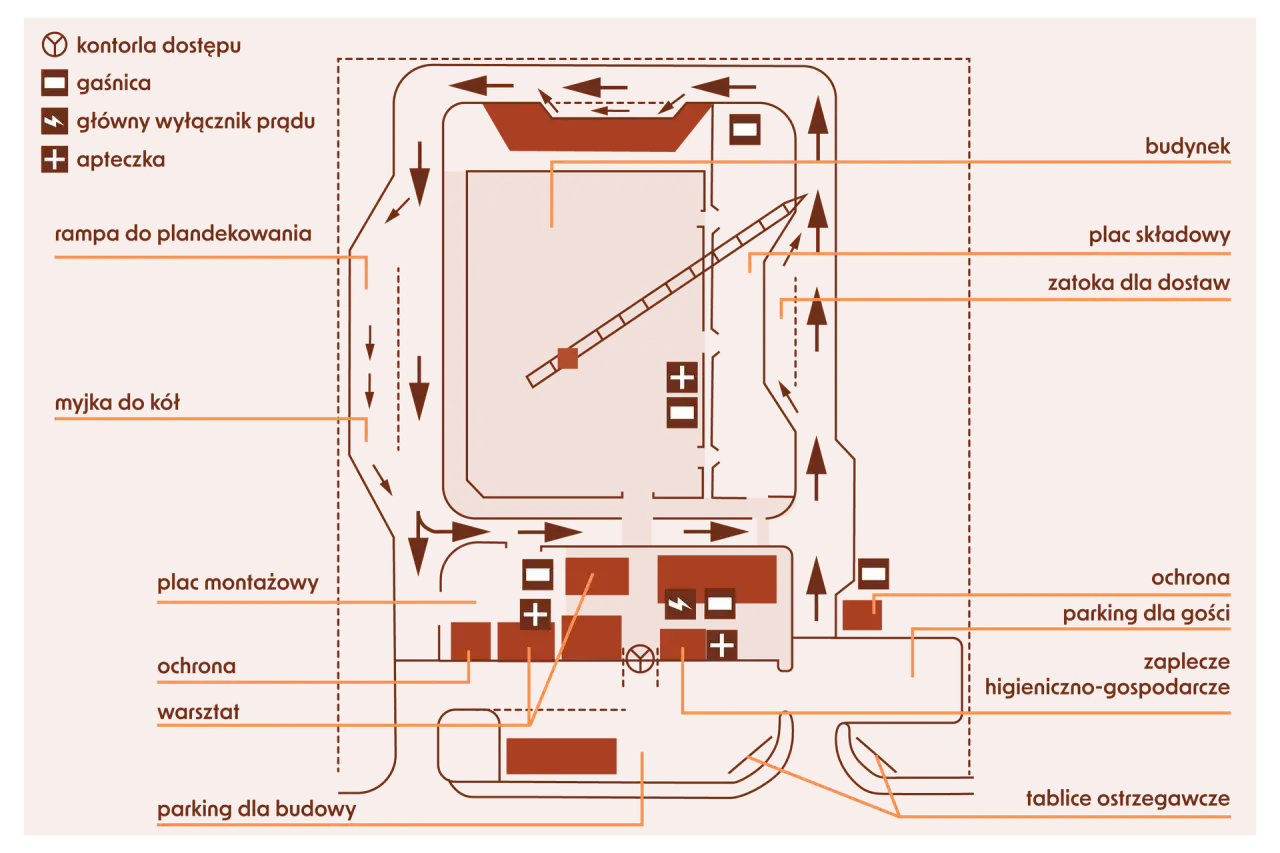

Wyznacz strefy zanim wjedzie pierwszy transport
- bramę wjazdową i trasę dla samochodów dostawczych,
- ciągi piesze oddzielone od ruchu maszyn,
- miejsce rozładunku oraz składowania materiałów,
- strefę pracy żurawia, podnośnika lub pompy do betonu,
- zaplecze socjalne i biurowe,
- punkt poboru wody i energii,
- miejsce gromadzenia odpadów,
- drogi pożarowe i wyjścia ewakuacyjne.
Materiały powinny trafiać możliwie blisko miejsca wbudowania, ale nie mogą blokować dróg ani stref bezpiecznego poruszania się. Każde dodatkowe przełożenie palety to koszt pracy, sprzętu i czasu. Szczególnej uwagi wymagają cement, gips, drewno, izolacje i elementy wrażliwe na wilgoć, ponieważ złe składowanie może obniżyć ich przydatność jeszcze przed rozpoczęciem robót.
Przy małej budowie jednorodzinnej wystarczy często prosty, czytelny szkic z zaznaczonymi strefami. Przy większym obiekcie plan powinien uwzględniać także harmonogram dostaw, promienie pracy maszyn, tymczasowe zabezpieczenia wykopów i ograniczenia wynikające z sąsiedniej zabudowy.
Kolejność robót decyduje o czasie i kosztach
Organizacja budowy zaczyna się od ustalenia zależności między pracami. Nie można planować ich wyłącznie według tego, która ekipa jest akurat dostępna. Najpierw trzeba sprawdzić, które czynności wymagają zakończenia innych robót, odpowiednich warunków pogodowych albo odbioru częściowego.
- Przygotowanie terenu obejmuje przejęcie placu, wytyczenie obiektu, ogrodzenie, zabezpieczenie mediów i przygotowanie zaplecza.
- Roboty ziemne i fundamentowe wymagają kontroli poziomów, warunków gruntowych, odwodnienia oraz bezpiecznego dostępu do wykopów.
- Konstrukcja i stan surowy powinny być prowadzone tak, aby dostawy oraz praca sprzętu nie kolidowały z już wykonanymi elementami.
- Dach i zamknięcie budynku ograniczają wpływ deszczu, wiatru i temperatury na kolejne etapy.
- Instalacje podtynkowe trzeba skoordynować przed tynkami, wylewkami i zabudowami, ponieważ późniejsze poprawki są kosztowne.
- Prace wykończeniowe i zagospodarowanie terenu powinny być zaplanowane z uwzględnieniem ochrony gotowych powierzchni przed uszkodzeniem.
Sam stosuję dwa poziomy planowania. Harmonogram główny pokazuje etapy inwestycji, a krótkie plany na najbliższe 2 tygodnie wskazują, jakie materiały, decyzje i fronty robót muszą być gotowe. Taki prosty podział szybko ujawnia, że opóźnienie jednej dostawy może zatrzymać kilka ekip, a nie tylko jednego wykonawcę.
Przydatna jest również lista punktów kontrolnych. Przed zalaniem fundamentów sprawdza się między innymi zbrojenie, przepusty i izolacje. Przed zakryciem instalacji trzeba wykonać dokumentację fotograficzną oraz próby, a przed zamknięciem ścian potwierdzić przebieg przewodów. Kontrola przed zakryciem robót kosztuje niewiele w porównaniu z późniejszym odkrywaniem przegród.
Kto odpowiada za poszczególne decyzje
Sprawna budowa wymaga jasnego podziału kompetencji. Inwestor organizuje proces budowy i zapewnia finansowanie, dokumentację oraz osoby pełniące wymagane funkcje. Nie oznacza to jednak, że powinien samodzielnie rozstrzygać kwestie konstrukcyjne lub instalacyjne.
| Uczestnik procesu | Najważniejsze zadania | Czego nie powinien robić samodzielnie |
|---|---|---|
| Inwestor | Zapewnia dokumentację, finansowanie, wykonawców i wymagane uzgodnienia | Nie powinien zatwierdzać zmian technicznych bez udziału projektanta |
| Projektant | Opracowuje rozwiązania, wyjaśnia wątpliwości i może sprawować nadzór autorski | Nie zastępuje kierownika budowy w codziennym kierowaniu robotami |
| Kierownik budowy | Organizuje roboty, prowadzi dokumentację budowy i dba o zgodność realizacji z przepisami | Nie może legalizować każdej zmiany własną decyzją |
| Inspektor nadzoru inwestorskiego | Kontroluje jakość, odbiera roboty i reprezentuje interes inwestora, jeśli został ustanowiony | Nie przejmuje automatycznie obowiązków kierownika budowy |
Najwięcej nieporozumień powstaje wtedy, gdy wykonawca traktuje rozmowę z inwestorem jak zgodę na zmianę rozwiązania. Ustalenie ustne nie zastępuje sprawdzenia dokumentacji, wpisu w dzienniku budowy ani formalnej procedury, jeśli zmiana wpływa na parametry obiektu, bezpieczeństwo lub zakres zatwierdzonego opracowania.
Dobrym zwyczajem jest prowadzenie jednej listy decyzji. Powinna zawierać opis problemu, osobę odpowiedzialną, termin, wpływ na koszt i informację, czy potrzebna jest aktualizacja rysunku. Dzięki temu po kilku miesiącach wiadomo, dlaczego zastosowano dane rozwiązanie i kto je zaakceptował.
Bezpieczeństwo trzeba zaplanować razem z logistyką
Bezpieczeństwo nie zaczyna się od rozdania kasków. Wynika z rozmieszczenia dróg, kolejności prac, zabezpieczenia wykopów, sposobu podawania materiałów i kontroli dostępu do terenu. Najpierw stosuje się ochronę zbiorową, taką jak balustrady, wygrodzenia i zabezpieczenia krawędzi, a dopiero później środki ochrony indywidualnej.
Plan BIOZ, czyli plan bezpieczeństwa i ochrony zdrowia, sporządza się w przypadkach określonych w przepisach. Przygotowuje go kierownik budowy, gdy zakres lub warunki robót wiążą się ze szczególnymi zagrożeniami. Przykłady obejmują głębokie wykopy, pracę na wysokości, montaż ciężkich elementów, roboty przy ruchu drogowym oraz prace w pobliżu czynnych sieci.
Dokument nie powinien być kopią ogólnego wzoru. Musi opisywać realne ryzyka na konkretnej działce. Jeżeli budowa znajduje się między ruchliwą ulicą a istniejącym budynkiem, ważniejsze od długiej listy ogólnych zasad będzie określenie trasy dostaw, godzin pracy maszyn, strefy cofania pojazdów i sposobu ochrony osób postronnych.
Przed rozpoczęciem każdego trudniejszego etapu warto zrobić krótką odprawę. Omawia się wtedy kolejność czynności, sprzęt, zagrożenia i sygnał zatrzymania pracy. To szczególnie ważne przy podnoszeniu elementów, betonowaniu, pracach dachowych i robotach prowadzonych przez kilka ekip jednocześnie.
Błędy, które najczęściej psują dobrze przygotowaną inwestycję
Pierwszym problemem jest rozpoczęcie robót na podstawie niepełnej lub niespójnej dokumentacji. Rysunek architektoniczny może wyglądać poprawnie, ale kolizja przewodu wentylacyjnego z belką albo brak miejsca na rozdzielnicę wyjdzie dopiero na budowie. Koordynacja między branżami powinna nastąpić przed zamówieniem materiałów, nie po wykonaniu ścian.
Drugim błędem jest kupowanie materiałów bez sprawdzenia ich zgodności z przyjętym rozwiązaniem. Zamiennik może mieć inną grubość, klasę reakcji na ogień, nośność albo sposób montażu. Pozorna oszczędność szybko znika, gdy trzeba zmienić detale, zamówić dodatkowy sprzęt lub wykonać poprawki.
Trzeci problem to brak kontroli nad zmianami. Zmiana okna, przesunięcie ściany działowej czy inny przebieg instalacji nie zawsze ma takie samo znaczenie formalne. Jeśli jednak modyfikacja dotyczy konstrukcji, parametrów obiektu, bezpieczeństwa pożarowego albo zagospodarowania terenu, przed wykonaniem trzeba sprawdzić, czy nie jest odstępstwem istotnym.
- Nie zaczynaj robót bez aktualnych rysunków wykonawczych i ustalonego zakresu.
- Nie składowaj materiałów na drogach transportowych ani przy krawędziach wykopów.
- Nie zakrywaj instalacji bez prób, pomiarów i dokumentacji fotograficznej.
- Nie zmieniaj technologii tylko dlatego, że wykonawca ma inny zwyczaj pracy.
- Nie odkładaj odbiorów częściowych do końca inwestycji.
Praktyczna zasada jest prosta: im później wykryta wada, tym więcej osób i robót trzeba zaangażować w jej usunięcie. Dlatego krótkie odprawy, odbiory etapowe i uporządkowane decyzje dają zwykle większy efekt niż rozbudowane raporty tworzone po fakcie.
Co sprawdzić przed wejściem ekip na plac budowy
Przed rozpoczęciem robót przygotowałbym jedną kartę kontrolną obejmującą dokumentację, ludzi i logistykę. Powinna potwierdzać między innymi dostęp do działki, wytyczenie obiektu, zabezpieczenie mediów, gotowość zaplecza, plan dostaw, wymagane zgłoszenia oraz zasady komunikacji między uczestnikami procesu.
Na końcu sprawdzam, czy każdy etap ma właściciela i punkt odbioru. Budowa jest przewidywalna wtedy, gdy wiadomo nie tylko co zrobić, ale też kto potwierdza jakość i kiedy można przejść dalej. Taki sposób pracy ogranicza przestoje, ułatwia rozliczenia i pozwala szybciej reagować, zanim mały problem przerodzi się w kosztowną przebudowę.
