Dobudówka do starego domu - jak zaplanować rozbudowę?

Jeremi Kaczmarek .

6 września 2026

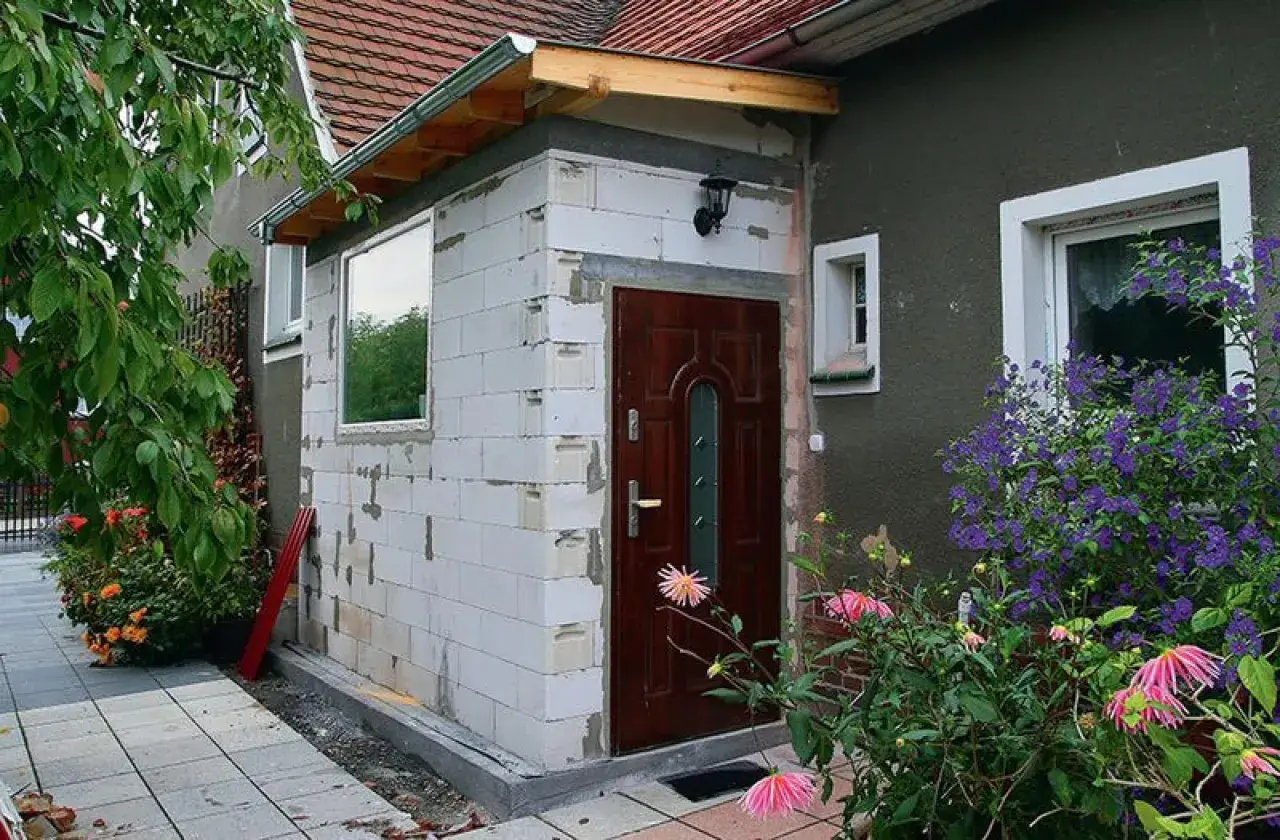

Dobudówka do starego domu w trakcie budowy. Białe pustaki, nowe drzwi i okno czekają na wykończenie. Wokół kwitną kwiaty.

Dobudowanie nowej części do starego domu może rozwiązać problem ciasnej kuchni, braku dodatkowej sypialni albo niewygodnego wejścia, ale powodzenie inwestycji zależy od czegoś więcej niż atrakcyjnej wizualizacji. Pokażę, jak ocenić istniejący budynek, wybrać sensowny wariant rozbudowy, przejść przez formalności i zorganizować prace tak, aby ograniczyć ryzyko pęknięć, wilgoci oraz niekontrolowanego wzrostu kosztów.

Dobra rozbudowa zaczyna się od diagnozy budynku i precyzyjnego planu prac

  • Najpierw ekspertyza fundamentów, ścian, dachu i instalacji, dopiero później wybór projektu.
  • Najbezpieczniejszy wariant to często prosta, parterowa bryła z niezależną konstrukcją.
  • Pełna dobudowa mieszkalna zwykle wymaga projektu budowlanego i pozwolenia na budowę.
  • Przy planowaniu budżetu warto przyjąć około 5-8 tys. zł za m² robót w standardzie deweloperskim oraz rezerwę 15-20%.
  • Najwięcej problemów powodują mostki termiczne, złe odwodnienie i przypadkowe połączenie fundamentów.

Najpierw diagnoza starego domu, dopiero potem rysunki

Stary dom rzadko jest idealnie zgodny z dokumentacją. Bywa, że przez lata zmieniono układ pomieszczeń, dobudowano ganek albo wykonano izolację, której nie ma na żadnym rysunku. Dlatego ja zaczynam od inwentaryzacji istniejącego budynku, a nie od przeglądania gotowych katalogów projektów.

Co trzeba sprawdzić na miejscu

  • Fundamenty, ich szerokość, głębokość, stan izolacji i ewentualne podmycia.
  • Ściany nośne, zarysowania, zawilgocenie oraz odchylenia od pionu.
  • Dach i strop, zwłaszcza jeśli nowa część ma zmienić sposób odprowadzania wody.
  • Instalacje elektryczne, wodne, kanalizacyjne i grzewcze oraz ich wolne moce.
  • Poziom posadzki w starym domu, który powinien zostać skoordynowany z poziomem nowej części.
  • Stan prawny istniejących przybudówek i wcześniejszych przebudów.

Przy trudniejszym obiekcie potrzebna będzie opinia konstruktora, a czasem także badanie geotechniczne. Nie chodzi o formalność dla samej formalności. Rodzaj gruntu i poziom wód wpływają na fundamenty, odwodnienie oraz ryzyko nierównomiernego osiadania.

Jeśli dom ma stare, płytkie fundamenty, widoczne pęknięcia lub długo nierozwiązany problem wilgoci, ciężka murowana dobudówka może być złym kierunkiem. W takiej sytuacji rozsądniej rozważyć lekką konstrukcję szkieletową, mniejszy metraż albo najpierw naprawić istniejący budynek.

Dobudówka do starego domu - projekty, które dobrze pracują z istniejącą bryłą

Nowoczesna dobudówka do starego domu, z dużymi oknami i tarasem. Projekty architektoniczne.

Najlepszy projekt nie musi udawać, że stary dom jest nowoczesną willą. Często lepiej sprawdza się spokojna, czytelna bryła, która wykorzystuje istniejącą ścianę, dach i komunikację. Z mojego doświadczenia wynika, że funkcja powinna wyprzedzać formę. Najpierw trzeba ustalić, czego naprawdę brakuje, a dopiero potem dopasować wygląd.

Wariant Najlepsze zastosowanie Największa zaleta Na co uważać
Parterowa dobudowa od ogrodu Salon, jadalnia, kuchnia, pokój rodzinny Prosta komunikacja i dobre doświetlenie Poziom podłogi, odwodnienie i duże przeszklenia
Boczny aneks Łazienka, pralnia, gabinet, wejście Nie zabiera całego ogrodu Wąska działka i odległość od granicy
Dobudowa piętrowa Dodatkowe sypialnie lub osobne mieszkanie Duży przyrost powierzchni na małej działce Ciężar konstrukcji, fundamenty i skomplikowany dach
Konstrukcja szkieletowa Lekka rozbudowa i szybkie zamknięcie stanu surowego Niewielkie obciążenie starego budynku Detale wilgotnościowe i jakość wykonania

Parterowy aneks od strony ogrodu

To najczęściej wybierany wariant, bo pozwala powiększyć strefę dzienną bez ingerowania w cały dom. Dobrym przykładem jest dobudowa o powierzchni 20-30 m² z salonem i szerokim przejściem do istniejącej kuchni. Warto jednak pamiętać, że duże przeszklenia zwiększają koszt stolarki, wymagania dotyczące nadproży i ryzyko przegrzewania latem.

Dobudowa boczna z pomieszczeniami pomocniczymi

Jeżeli głównym problemem są brak łazienki, pralni, spiżarni albo wygodnego wejścia, boczny aneks może być praktyczniejszy niż efektowny salon. Taki projekt często ma prostszą konstrukcję i mniejsze przeszklenia, a więc łatwiej go ogrzać. Trzeba tylko sprawdzić, czy na działce pozostanie wystarczająco dużo miejsca na dojazd, dojście i odprowadzenie wód opadowych.

Dobudowa piętrowa i nadbudowa

Dwie kondygnacje dają więcej metrów, ale wymagają znacznie dokładniejszej analizy. Nowa część może obciążyć grunt inaczej niż stary dom, a połączenie dachów szybko staje się skomplikowane. Przy ograniczonej działce czasem lepsza będzie nadbudowa, jednak tylko wtedy, gdy ściany i fundamenty mają odpowiednią nośność.

Połączenie nowej i starej części zdecyduje o trwałości

Najbardziej ryzykowny moment nie przypada na murowanie ścian, lecz na detal połączenia obu części. Stary dom i nowa dobudówka pracują inaczej, ponieważ mogą mieć różne fundamenty, materiały i tempo osiadania. Dlatego konstruktor często projektuje niezależne fundamenty oraz dylatację, czyli kontrolowaną szczelinę pozwalającą ograniczyć przenoszenie naprężeń.

Nie należy samodzielnie decydować, że nowy fundament zostanie „na wszelki wypadek” połączony ze starym. Takie rozwiązanie może być uzasadnione, ale tylko po sprawdzeniu konstrukcji i warunków gruntowych. Błąd na tym etapie często wychodzi dopiero po pierwszej zimie w postaci pęknięć przy styku ścian.

Projekt powinien rozwiązywać także połączenie ocieplenia, dachu i obróbek blacharskich. Szczególnej uwagi wymagają miejsca, w których nowa ściana styka się ze starą elewacją, a także próg między pomieszczeniami. Nawet niewielki mostek termiczny może prowadzić do kondensacji pary i zawilgocenia.

Równie ważne jest odprowadzenie wody. Rynny, spusty, opaska wokół budynku i spadki terenu muszą działać jako jeden system. Woda stojąca przy styku fundamentów jest dla starego domu znacznie większym zagrożeniem niż sama różnica materiałów.

Formalności w Polsce trzeba ustalić przed zamówieniem projektu

Rozbudowa domu jest traktowana inaczej niż zwykły remont wnętrza. Przy pełnej dobudowie mieszkalnej najczęściej potrzebne jest pozwolenie na budowę, ponieważ zmienia się kubatura, powierzchnia zabudowy i sposób zagospodarowania działki. Ostateczną kwalifikację zakresu robót powinien potwierdzić projektant.

Przed rozpoczęciem projektowania trzeba sprawdzić miejscowy plan zagospodarowania przestrzennego. Jeśli go nie ma, może być potrzebna decyzja o warunkach zabudowy. Dokumenty te mogą określać między innymi maksymalną wysokość, kąt dachu, linię zabudowy i powierzchnię biologicznie czynną.

Znaczenie mają również odległości od granic. Zasadą jest co najmniej 4 m dla ściany z oknami lub drzwiami oraz 3 m dla ściany bez takich otworów, choć przepisy przewidują wyjątki zależne od kształtu ściany, planu miejscowego i istniejącej zabudowy. Nie warto projektować „na styk” bez sprawdzenia tych warunków.

Przeczytaj również: Emulsja budowlana - Jak działa i kiedy warto ją stosować?

Dokumenty i kolejność działań

  1. Zebranie dokumentów istniejącego domu i wykonanie dokładnej inwentaryzacji.
  2. Sprawdzenie MPZP albo uzyskanie decyzji o warunkach zabudowy.
  3. Przygotowanie koncepcji funkcjonalnej i wstępnego kosztorysu.
  4. Opracowanie projektu zagospodarowania działki, projektu architektoniczno-budowlanego i rozwiązań konstrukcyjnych.
  5. Uzyskanie wymaganych opinii, uzgodnień oraz decyzji administracyjnych.
  6. Złożenie wniosku o pozwolenie na budowę i oczekiwanie na zakończenie procedury.
  7. Przed rozpoczęciem robót przygotowanie projektu technicznego, ustanowienie kierownika budowy i zawiadomienie właściwego organu.

Jeżeli budynek znajduje się w rejestrze zabytków albo na obszarze objętym ochroną konserwatorską, dochodzą dodatkowe uzgodnienia. W praktyce najlepiej, aby architekt prowadzący projekt od razu sprawdził status konserwatorski i lokalne ograniczenia, zamiast odkrywać je po wykonaniu całej dokumentacji.

Organizacja budowy ogranicza przestoje i konflikty z wykonawcą

Dobudowa przy zamieszkanym domu wymaga planu logistycznego. Trzeba ustalić, którędy wjadą materiały, gdzie będzie składowany gruz, kiedy zostaną odłączone instalacje i czy rodzina będzie mogła bezpiecznie korzystać z pozostałej części budynku. To drobiazgi, które potrafią przesunąć termin o kilka tygodni.

Etap Co ustalić przed rozpoczęciem
Przygotowanie placu budowy Ogrodzenie, dojście, miejsce na materiały, wywóz odpadów i zabezpieczenie domu.
Roboty ziemne Poziom posadowienia, odwodnienie wykopu i sposób zabezpieczenia istniejących fundamentów.
Stan surowy Technologia ścian, połączenie z domem, dach, nadproża i kolejność demontażu przegród.
Instalacje Punkty podłączenia, moc przyłączeniowa, ogrzewanie i wentylacja.
Wykończenie Zakres prac, standard materiałów, terminy dostaw i odbiór kolejnych etapów.

Umowa z wykonawcą powinna zawierać zakres robót, harmonogram płatności, sposób rozliczania materiałów, terminy oraz zasady akceptowania zmian. Szczególnie ważny jest zapis, że każda zmiana wpływająca na cenę wymaga wcześniejszego potwierdzenia. Ustne ustalenia przy rozbudowie szybko prowadzą do nieporozumień.

Warto podzielić płatności na etapy, na przykład po zakończeniu fundamentów, stanu surowego zamkniętego, instalacji i prac wykończeniowych. Nie finansowałbym całej budowy z góry. Przy starym domu zawsze mogą pojawić się niespodzianki, ale przejrzysty harmonogram pozwala odróżnić realny problem od zwykłego chaosu organizacyjnego.

Ile kosztuje dobudówka do starego domu w 2026 roku

Podawanie jednej ceny za metr kwadratowy bywa mylące, bo mała rozbudowa jest zwykle droższa jednostkowo niż duża. Płaci się nie tylko za nowe ściany, ale także za projekt, rozbiórkę, połączenie konstrukcji, zmianę instalacji i dopasowanie elewacji.

Pozycja Orientacyjny zakres Od czego zależy
Inwentaryzacja, opinia i badania 2 000-8 000 zł Wiek domu, dostępność dokumentacji i zakres ekspertyzy
Projekt rozbudowy 8 000-20 000 zł Metraż, konstrukcja, instalacje i liczba uzgodnień
Roboty budowlane 5 000-8 000 zł/m² Technologia, region, standard i trudność połączenia ze starym domem
Rozbiórki, przełożenie instalacji i przyłącza 10 000-40 000 zł Zakres ingerencji w istniejący budynek
Rezerwa inwestycyjna 15-20% budżetu Nieprzewidziane naprawy i zmiany cen materiałów

Dla prostej, parterowej dobudowy o powierzchni 20-25 m² realny budżet całościowy może wynieść około 130-220 tys. zł, zależnie od standardu i zakresu prac. Duże przeszklenia, zmiana dachu, podmokły grunt albo konieczność wzmacniania starego domu mogą podnieść koszt do 220-320 tys. zł lub więcej.

Największy błąd budżetowy polega na wycenianiu samej powierzchni. Przed zaakceptowaniem projektu trzeba doliczyć schody, obróbki, odwodnienie, wykończenie styku elewacji, dokumentację i czasowe zabezpieczenie domu. Dopiero taki kosztorys pokazuje, czy rozbudowa rzeczywiście jest tańsza od remontu całości albo budowy nowego obiektu.

Najlepszy projekt zaczyna się od listy ryzyk, nie od wizualizacji

Przed podpisaniem umowy z projektantem spisałbym trzy rzeczy. Pierwsza to funkcje, których naprawdę brakuje. Druga to elementy starego domu, których nie wolno naruszyć. Trzecia to maksymalny budżet wraz z rezerwą. Taki prosty zestaw często prowadzi do lepszych decyzji niż dziesiątki efektownych inspiracji.

Jeżeli ekspertyza wykaże poważne problemy z fundamentami, wilgocią, dachem i legalnością istniejącej części, trzeba uczciwie porównać rozbudowę z gruntowną przebudową albo nowym domem. Dobudówka ma sens wtedy, gdy poprawia funkcję bez dokładania kolejnych problemów konstrukcyjnych.

Najbezpieczniejszy plan to spokojna koncepcja, sprawdzony projektant, konstruktor obecny przy kluczowych decyzjach i wykonawca rozliczany etapami. Wtedy nowa część może wyglądać współcześnie, ale nadal będzie logicznie połączona ze starym domem i gotowa na wiele lat użytkowania.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Najczęściej bezpiecznym rozwiązaniem jest prosta, parterowa dobudowa od strony ogrodu, przeznaczona na salon, jadalnię lub kuchnię. Boczny aneks sprawdzi się przy braku łazienki, pralni, spiżarni albo wygodnego wejścia. Dobudowa piętrowa daje więcej powierzchni, ale wymaga dokładniejszej analizy fundamentów, ścian i dachu.
Należy ocenić fundamenty, ściany nośne, dach, strop, instalacje, poziom posadzki oraz stan prawny istniejących przybudówek. Przy pęknięciach, wilgoci, płytkich fundamentach lub trudnych warunkach gruntowych potrzebna może być opinia konstruktora i badanie geotechniczne. Dopiero po tej diagnozie warto wybierać technologię i metraż.
Pełna dobudowa mieszkalna najczęściej wymaga pozwolenia na budowę, ponieważ zmienia kubaturę, powierzchnię zabudowy i sposób zagospodarowania działki. Przed projektem trzeba sprawdzić miejscowy plan zagospodarowania przestrzennego albo uzyskać decyzję o warunkach zabudowy. Ostateczną kwalifikację robót powinien potwierdzić projektant.
Całościowy budżet prostej, parterowej dobudówki może wynieść około 130-220 tys. zł. Roboty budowlane szacuje się na około 5-8 tys. zł za m², a dodatkowo trzeba uwzględnić projekt, rozbiórki, przełożenie instalacji, przyłącza i rezerwę 15-20%. Duże przeszklenia, zmiana dachu, podmokły grunt lub wzmacnianie starego domu mogą zwiększyć koszt do 220-320 tys. zł lub więcej.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

dylatacja odwodnienie rozbudowa pozwolenie na budowę fundamenty
Autor Jeremi Kaczmarek
Jeremi Kaczmarek
Nazywam się Jeremi Kaczmarek i od 10 lat zajmuję się budownictwem. Moje zainteresowanie tą dziedziną zaczęło się już w dzieciństwie, kiedy z pasją obserwowałem, jak powstają nowe budynki w moim otoczeniu. Fascynuje mnie nie tylko sama konstrukcja, ale również procesy, które za tym stoją. W moich tekstach staram się przybliżyć czytelnikom złożoność budownictwa, wyjaśniając trudne zagadnienia w przystępny sposób. Piszę o różnych aspektach budownictwa, od nowoczesnych technologii po zrównoważony rozwój. W mojej pracy kładę duży nacisk na rzetelność informacji, dokładne sprawdzanie źródeł oraz porównywanie danych, aby dostarczać aktualne i użyteczne treści. Chcę, aby moje artykuły były nie tylko informacyjne, ale także inspirujące, pomagając czytelnikom lepiej zrozumieć otaczający ich świat budownictwa.
