Gdy podczas budowy trzeba wyznaczyć poziom fundamentów, posadzki albo przyłączy, sama dokumentacja projektowa nie wystarczy. Potrzebny jest trwały punkt odniesienia, względem którego geodeta i ekipa wykonawcza mogą kontrolować wysokości. Wyjaśniam, czym jest reper, jak wykorzystuje się go w organizacji budowy, kto powinien go założyć i jakie błędy najczęściej prowadzą do kosztownych pomyłek.
Jeden punkt porządkuje wysokości na całej budowie
- Reper wskazuje punkt o ustalonej wysokości w przyjętym układzie odniesienia.
- Na budowie najczęściej stosuje się roboczy punkt wysokościowy przeniesiony przez geodetę z osnowy geodezyjnej.
- Poziom „zera budynku” nie musi oznaczać wysokości 0,000 m nad poziomem morza.
- Punkt trzeba umieścić na stabilnym i chronionym elemencie, a jego położenie opisać w dokumentacji.
- Przy większych inwestycjach rozsądne jest wykonanie kontroli z drugiego niezależnego punktu.

Reper jako punkt odniesienia dla wysokości

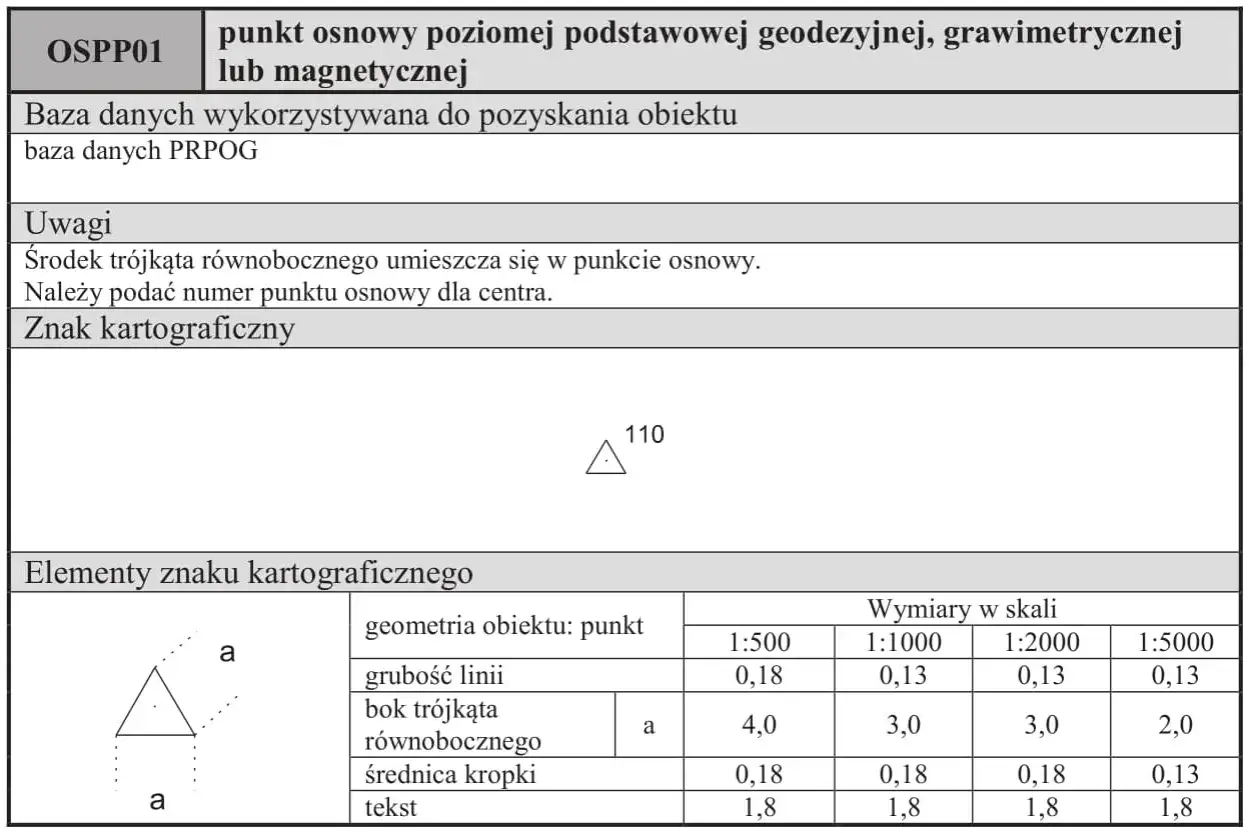

W geodezji reper to trwale oznaczony punkt o znanej wysokości. W terenie może mieć formę metalowego bolca, płytki, znaku osadzonego w murze albo stabilnego elementu konstrukcyjnego przygotowanego na potrzeby konkretnej inwestycji.
Trzeba rozróżnić sam punkt od znaku, który go materializuje. Punkt ma określoną rzędną, czyli wysokość w przyjętym układzie odniesienia, natomiast metalowy element lub oznaczenie pozwala ustawić na nim łatę niwelacyjną i wykonać pomiar. Gwoźdź wbity przypadkowo w deskę nie staje się automatycznie punktem geodezyjnym.
Oficjalne punkty należą do osnowy wysokościowej. Ich wzajemne położenie i wysokości zostały wyznaczone z określoną dokładnością, dlatego mogą służyć jako podstawa pomiarów sytuacyjno-wysokościowych i realizacyjnych. Dane o wielu takich punktach są dostępne w zasobach geodezyjnych oraz w serwisach prowadzonych przez GUGiK.
Rzędna a poziom zero budynku
Rzędna punktu jest podawana względem przyjętego układu wysokościowego. Z kolei poziom 0,000 to umowna wysokość wskazana w projekcie, na przykład poziom gotowej posadzki parteru. Może odpowiadać rzędnej 118,40 m, a nie 0,00 m nad poziomem morza.
Ta różnica ma praktyczne znaczenie. Jeśli wykonawca pomyli poziom projektowy z wysokością bezwzględną, może błędnie ustawić fundament, przyłącze kanalizacyjne lub posadzkę. Ja zawsze sprawdzam, czy dokumentacja podaje jednocześnie wysokość punktu odniesienia i relację tego punktu do poziomu 0,000.
Dlaczego punkt wysokościowy jest ważny w organizacji budowy
Bez jednego, jasno opisanego odniesienia każda ekipa może przyjąć inny poziom roboczy. Na początku różnica kilku milimetrów może wydawać się nieistotna, ale przy kolejnych warstwach podłogi, izolacji i wylewki błędy potrafią się zsumować. Największe problemy wychodzą zwykle dopiero wtedy, gdy prace są już zaawansowane.
Stały punkt pomaga kontrolować między innymi:
- głębokość wykopu i poziom podłoża pod fundamenty,
- wysokość ław, stóp i płyty fundamentowej,
- poziom wieńców, nadproży i stropów,
- grubość warstw podposadzkowych,
- spadki kanalizacji deszczowej i sanitarnej,
- rzędne dróg wewnętrznych, placów i dojść do budynku.
W praktyce nie chodzi o to, aby każdorazowo sprowadzać geodetę do prostego odczytu. Chodzi o stworzenie systemu, w którym ekipa ma dostęp do bezpiecznego punktu, a ważne etapy są potwierdzane pomiarem. Roboczy punkt wysokościowy przyspiesza pracę, ale nie zastępuje kontroli geodezyjnej przy odbiorach i kluczowych robotach.
Gdzie go umieścić
Najlepszy punkt znajduje się na elemencie, który nie zmieni położenia podczas robót. Może to być stabilna ściana istniejącego budynku, słup, specjalnie wykonany trzpień betonowy albo inna trwała konstrukcja poza strefą wykopu i ruchu ciężkiego sprzętu.
Nie polecam oznaczeń na ławach ciesielskich, palikach i luźnych elementach ogrodzenia jako jedynego odniesienia. Takie punkty łatwo przesunąć lub usunąć. Jeśli nie ma stabilnego miejsca, geodeta powinien przygotować odpowiednio zabezpieczony znak zastępczy, a jego położenie opisać na szkicu.
Jak geodeta zakłada reper roboczy na placu budowy
Proces zaczyna się od ustalenia, jakie dane wysokościowe przyjęto w projekcie. Geodeta wybiera odpowiedni punkt osnowy lub inne wiarygodne odniesienie, a potem przenosi wysokość na teren inwestycji. Do tego wykorzystuje najczęściej niwelację, czyli pomiar różnic wysokości między punktami.
- Analiza dokumentacji obejmuje sprawdzenie poziomu 0,000, rzędnych terenu, fundamentów i przyłączy.
- Wybór punktu wyjściowego powinien uwzględniać jego wiarygodność, dostępność i stabilność.
- Przeniesienie wysokości odbywa się na element znajdujący się poza obszarem zagrożonym zniszczeniem.
- Kontrola pomiaru pozwala wykryć błąd odczytu lub pomyłkę w danych projektowych.
- Opisanie punktu obejmuje rzędną, lokalizację, szkic, zdjęcie oraz informację o sposobie zabezpieczenia.
Po założeniu punktu ekipa powinna wiedzieć nie tylko, gdzie się znajduje, lecz także jaką ma wysokość i względem czego ją podano. Dobrze przygotowany szkic tyczenia pokazuje punkt na planie, odległości od stałych elementów oraz sposób jego identyfikacji. Zdjęcie z widocznym otoczeniem często ratuje sytuację, gdy po kilku tygodniach plac budowy zmienia wygląd.
Na większych inwestycjach stosuje się kilka punktów roboczych. Nie powinny być traktowane jako zupełnie niezależne oznaczenia, lecz jako punkty powiązane wspólnym pomiarem. Dzięki temu można sprawdzić, czy jeden z nich nie został przesunięty albo uszkodzony.
Rodzaje punktów wysokościowych i ich zastosowanie
W dokumentacji budowy można spotkać różne określenia, które nie zawsze oznaczają ten sam poziom wiarygodności. Poniższe zestawienie pomaga uporządkować te pojęcia.
| Rodzaj punktu | Do czego służy | Najważniejsze ograniczenie |
|---|---|---|
| Państwowy punkt osnowy | Stanowi odniesienie dla pomiarów geodezyjnych w określonym układzie wysokościowym. | Może znajdować się poza działką i nie być wygodny w codziennej pracy. |
| Roboczy punkt budowy | Umożliwia bieżące przenoszenie poziomów na wykop, fundamenty i kolejne kondygnacje. | Wymaga ochrony i okresowej kontroli stabilności. |
| Punkt tymczasowy | Sprawdza się przy krótkich lub pomocniczych pracach pomiarowych. | Nie powinien być jedyną podstawą dla całej inwestycji. |
| Oznaczenie wykonawcze | Może wskazywać lokalny poziom, na przykład wysokość ławy lub deskowania. | Jego znaczenie musi wynikać z dokumentacji, inaczej łatwo o pomyłkę. |
Najbezpieczniejszy model organizacyjny polega na tym, że geodeta zakłada punkt roboczy, kierownik budowy wpisuje go do dokumentacji, a brygadzista korzysta z niego przy pracach pomocniczych. Przy zmianie ekipy trzeba przekazać także szkic i sposób odczytu, nie tylko ustną informację typu „poziom jest na tym bolcu”.
Błędy, które potrafią zmienić wysokość całego obiektu
Najczęstsza pomyłka polega na wykorzystaniu punktu, którego nikt wcześniej nie sprawdził. Dotyczy to zwłaszcza starych oznaczeń na elewacjach, punktów zasłoniętych przez ocieplenie oraz znaków, które mogły zostać naruszone podczas remontu drogi. Sam wygląd metalowego znaku nie potwierdza jego aktualności.
Drugim problemem jest usunięcie lub przesunięcie punktu podczas robót ziemnych. Dlatego nie należy montować go na krawędzi wykopu, świeżym nasypie ani elemencie przeznaczonym do rozbiórki. Jeżeli znak zniknie, odtworzenie wysokości „na oko” jest niedopuszczalne.
Do błędów organizacyjnych zaliczam również brak jednoznacznego opisu. W dokumentacji powinny znaleźć się rzędna, układ odniesienia, lokalizacja i data pomiaru. Przydatne są też podpis osoby wykonującej pomiar oraz informacja, czy punkt był kontrolowany z innego stanowiska.
Przeczytaj również: Fundamenty krok po kroku: poradnik, koszty i błędy
Jak ograniczyć ryzyko
- Umieść punkt poza trasą transportu i zasięgiem prac ziemnych.
- Oznacz go fizycznie, ale nie maluj samego znaku w sposób utrudniający odczyt.
- Zabezpiecz miejsce przed zasypaniem, zakryciem lub demontażem.
- Przed ważnym etapem sprawdź, czy punkt nie zmienił położenia.
- Nie przenoś wysokości przez kilka przypadkowych oznaczeń bez kontroli.
- Przy wątpliwościach zamów ponowną weryfikację u geodety.
Nie każda różnica oznacza błąd wykonawczy. Czasem projekt, mapa do celów projektowych i pomiar powykonawczy korzystają z różnych materiałów albo ktoś błędnie odczytał jednostkę. Zanim zapadnie decyzja o rozkuwaniu betonu, trzeba porównać projekt, szkic tyczenia i aktualny pomiar.
Co kierownik budowy powinien ustalić przed pierwszym pomiarem
Przed rozpoczęciem robót dobrze ustalić, kto odpowiada za punkt wysokościowy i w którym momencie ma być kontrolowany. Warto wpisać te ustalenia do planu organizacji robót, zwłaszcza gdy na placu działa kilku wykonawców.
Minimalny zestaw informacji obejmuje:
- oznaczenie punktu i jego dokładną lokalizację,
- rzędną oraz przyjęty układ wysokościowy,
- poziom 0,000 wynikający z projektu,
- punkty pomocnicze używane przez poszczególne ekipy,
- terminy kontroli przed fundamentami, stropami i przyłączami.
W małym domu jednorodzinnym jeden dobrze zabezpieczony punkt może wystarczyć do codziennej organizacji prac, jeśli kluczowe etapy kontroluje geodeta. Przy hali, drodze, sieci kanalizacyjnej albo obiekcie o dużej długości lepsze są co najmniej dwa powiązane punkty robocze. To niewielki koszt organizacyjny w porównaniu z poprawianiem źle wykonanych spadków lub poziomów.
Od znaku na ścianie do pewnego odbioru robót
Dobrze założony punkt wysokościowy nie jest ciekawostką geodezyjną, lecz jednym z najprostszych narzędzi kontroli jakości. Łączy projekt, pomiary i codzienną pracę ekip, dzięki czemu każdy wie, do jakiego poziomu ma się odnieść.
Najważniejsze są trzy rzeczy: wiarygodne pochodzenie wysokości, stabilne miejsce oraz czytelna dokumentacja. Jeśli którykolwiek z tych elementów budzi wątpliwości, lepiej wykonać krótki pomiar kontrolny niż ryzykować błąd ukryty pod kolejnymi warstwami konstrukcji.
