Kosztorys budowlany bez pułapek - jak kontrolować budżet

Jędrzej Olszewski .

29 sierpnia 2026

Nowoczesny dom z dużymi przeszkleniami i tarasem. Idealny do stworzenia szczegółowego kosztorysu budowy.

Budżet budowy potrafi wymknąć się spod kontroli nie przez jeden duży błąd, lecz przez dziesiątki drobnych pominięć. Dobry kosztorys pomaga przełożyć projekt na konkretne ilości materiałów, robociznę, sprzęt i terminy, a także porównać oferty wykonawców bez zgadywania. Pokażę, jak czytać taki dokument, co powinien zawierać, jak wykorzystać go w organizacji budowy i gdzie zostawić bezpieczny zapas finansowy.

Dobrze przygotowana wycena porządkuje budowę od pierwszej decyzji

  • Trzy podstawowe warianty to dokument inwestorski, ofertowy i powykonawczy.
  • Przedmiar robót pokazuje, jakie prace i w jakiej ilości trzeba wykonać.
  • Ceny jednostkowe trzeba sprawdzać razem z zakresem prac, VAT-em i warunkami oferty.
  • Rezerwa 10-15% pomaga obsłużyć zmiany, odpady i nieprzewidziane roboty.
  • Aktualizacja wyceny jest potrzebna, gdy od przygotowania dokumentu do rozpoczęcia prac mija kilka miesięcy.

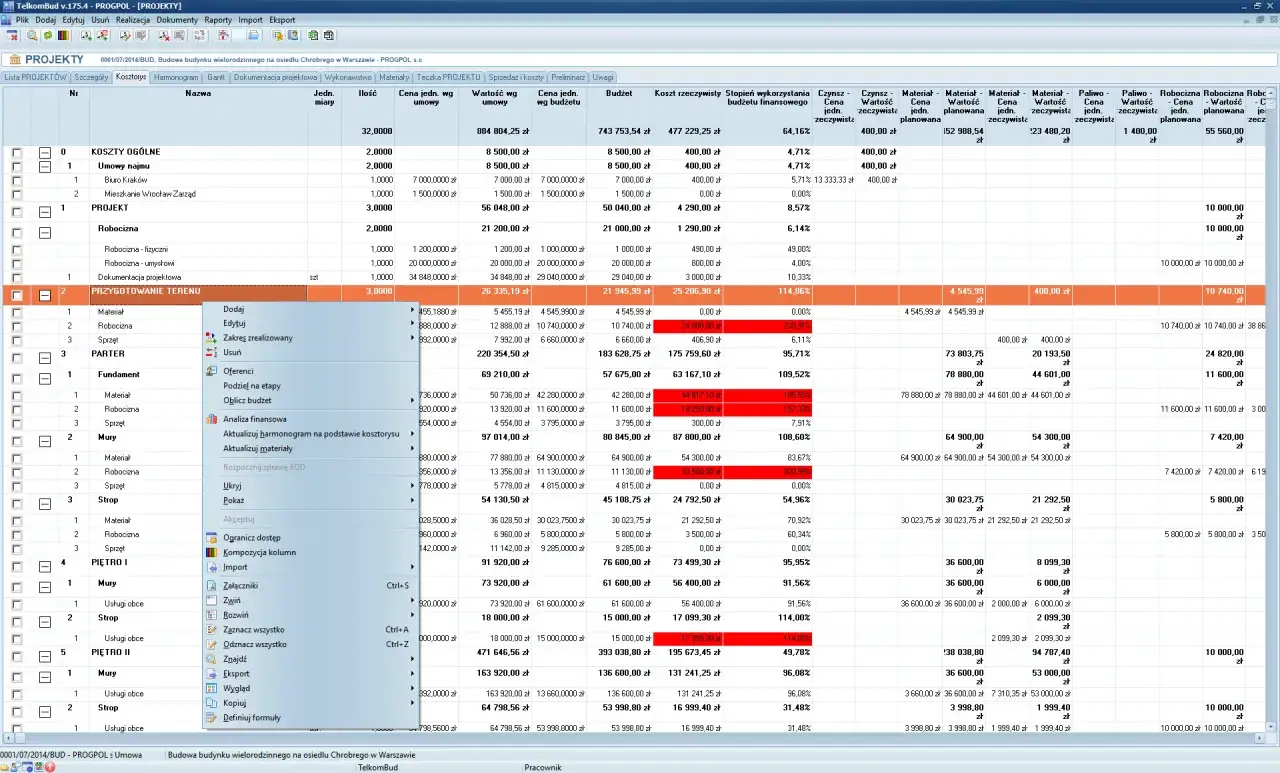

Szczegółowy kosztorys budowy, zawierający materiały, robociznę i sprzęt, z podziałem na etapy prac i piętra.

Co właściwie pokazuje dokument kosztów budowy

To nie jest tylko końcowa kwota. Rzetelne opracowanie rozbija inwestycję na , dzięki czemu wiadomo, z czego wynika cena. Przy budowie domu może obejmować między innymi fundamenty, konstrukcję, dach, instalacje, stolarkę, elewację i wykończenie.

Najważniejszą częścią jest zwykle przedmiar robót, czyli zestawienie prac wraz z jednostkami i ilościami. Przykładowo beton podany jest w metrach sześciennych, tynki w metrach kwadratowych, a montaż drzwi w sztukach. Jeżeli ilości są błędne, nawet atrakcyjne ceny jednostkowe nie uratują całej kalkulacji.

W praktyce sprawdzam także, czy dokument jasno wskazuje, co zostało wyłączone z wyceny. Często poza główną kwotą pozostają przyłącza, wywóz ziemi, rusztowania, transport, zagospodarowanie terenu, dokumentacja geodezyjna albo opłaty administracyjne. To właśnie te pozycje potrafią później stworzyć największą różnicę między planem a rzeczywistym wydatkiem.

Rodzaje opracowań i moment ich wykorzystania

Różne dokumenty służą różnym decyzjom. Nie ma sensu zamawiać szczegółowej kalkulacji powykonawczej na etapie wyboru ekipy, podobnie jak nie powinno się traktować pierwszej oferty wykonawcy jako kompletnego planu finansowego całej budowy.

Rodzaj dokumentu Kto go przygotowuje Do czego służy
Inwestorski Inwestor lub kosztorysant Planowanie budżetu, rozmowa z bankiem, ocena opłacalności
Ofertowy Wykonawca Przedstawienie ceny i zakresu robót
Wykonawczy Projektant lub kosztorysant Dokładne opisanie robót na podstawie dokumentacji technicznej
Powykonawczy Wykonawca lub niezależny specjalista Rozliczenie faktycznie wykonanych prac i zmian
Zamienny lub dodatkowy Wykonawca, inwestor lub kosztorysant Wycena zmian, robót dodatkowych i rozwiązań zamiennych

Największą wartość przed rozpoczęciem prac daje zestawienie inwestorskie, bo pozwala ocenić, czy założony budżet ma kontakt z rzeczywistością. Dokument ofertowy odpowiada już na inne pytanie: ile konkretna firma chce otrzymać za określony zakres. Nie powinien być porównywany z inną ofertą bez sprawdzenia, czy obie obejmują te same prace i materiały.

Przy zamówieniach publicznych dochodzą formalne zasady sporządzania kalkulacji. W prywatnej budowie nie każda tabela musi mieć urzędowy układ, ale powinna być czytelna, aktualna i możliwa do zweryfikowania.

Jak przygotować wycenę, która pomaga prowadzić budowę

Zacznij od kompletnej dokumentacji

Podstawą są projekt budowlany, projekty branżowe, specyfikacje techniczne, decyzje i ustalenia inwestora. Im wcześniej doprecyzujesz standard wykończenia, tym mniej pozycji będzie opartych na domysłach. Inaczej wycenia się przecież instalację grzewczą z podstawowym kotłem, a inaczej pompę ciepła z ogrzewaniem podłogowym i automatyką.

Podziel inwestycję na etapy

Podział na stan zero, stan surowy, instalacje, zamknięcie budynku i wykończenie ułatwia kontrolę płatności. W harmonogramie warto połączyć każdą grupę robót z terminem, odpowiedzialną ekipą i planowanym wydatkiem. Dzięki temu od razu widać, czy opóźnienie jednej brygady wpłynie na kolejne zakupy lub zaliczki.

Ustal podstawę cen

Cena może dotyczyć samej robocizny, materiału z dostawą albo kompletnej usługi. W tabeli powinno być jasne, czy kwoty są netto, czy brutto, jaka stawka VAT została przyjęta i na kiedy obowiązują ceny. W 2026 roku szczególnie rozsądne jest wpisanie daty aktualności stawek, bo nawet umiarkowane zmiany cen usług mogą mieć znaczenie przy dużej inwestycji.

Według danych GUS w maju 2026 roku ceny robót budowlanych specjalistycznych były o 6,4% wyższe niż rok wcześniej. Nie oznacza to, że każda budowa zdrożała dokładnie o tyle, ale pokazuje, dlaczego dokument przygotowany wiele miesięcy wcześniej nie powinien być traktowany jako pewnik.

Przeczytaj również: Spadek na tarasie - Jaki jest optymalny i jak go zrobić?

Dodaj koszty, których nie widać na pierwszy rzut oka

  • transport i rozładunek materiałów,
  • wynajem rusztowań, podpór, zagęszczarek lub dźwigów,
  • wywóz gruzu, ziemi i opakowań,
  • zużycie wody i energii na placu budowy,
  • zabezpieczenie terenu, ogrodzenie i zaplecze socjalne,
  • badania, odbiory, pomiary i dokumentację powykonawczą.

Na tym etapie dobrze działa prosta zasada. Każda pozycja powinna odpowiadać na pytanie kto, co, kiedy i za ile wykona. Jeżeli nie da się tego ustalić, pozycja jest zbyt ogólna i wymaga doprecyzowania przed podpisaniem umowy.

Jak porównywać oferty wykonawców bez pułapek

Najniższa suma nie zawsze oznacza najlepszą ofertę. Niska cena może wynikać z pominięcia izolacji, robót przygotowawczych, transportu albo części instalacji. Dlatego porównuję przede wszystkim zakres rzeczowy, a dopiero później końcową kwotę.

Co sprawdzić Dlaczego ma znaczenie
Zakres robót Pokazuje, czy wykonawcy wycenili dokładnie ten sam etap.
Materiały i ich klasa Ta sama nazwa ogólna może oznaczać produkty o różnej trwałości i cenie.
Stawki jednostkowe Ułatwiają rozliczenie zmian i prac dodatkowych.
Terminy i płatności Chronią płynność finansową i ograniczają duże zaliczki.
Wyłączenia Ujawniają koszty, które inwestor będzie musiał ponieść osobno.
Warunki zmiany ceny Wyjaśniają, kto ponosi ryzyko wzrostu cen lub zmiany zakresu.

Dobrym testem jest poproszenie dwóch lub trzech firm o wycenę na podstawie tego samego przedmiaru. Jeżeli każda otrzyma tylko ogólne pytanie o cenę budowy domu, dostaniesz raczej zestaw marketingowych założeń niż porównywalne dane.

Niepokój powinny wzbudzić bardzo duże zaliczki, brak rozbicia na etapy, niejasne określenie materiałów i sformułowania typu „wszystko w cenie” bez załącznika. Sam zapis o stałej cenie także nie rozwiązuje problemu, jeśli umowa nie opisuje, co dzieje się przy zmianach projektu lub robotach dodatkowych.

Rezerwa finansowa i aktualizacja podczas prac

Nawet dokładna kalkulacja nie przewidzi każdej sytuacji. Przy remoncie starego budynku może pojawić się uszkodzona konstrukcja, wilgoć albo instalacja wymagająca wymiany. Przy nowej budowie ryzyko bywa mniejsze, ale nadal występują różnice w podłożu, dostawach i cenach.

Dla typowej budowy przyjmuję rezerwę 10-15% wartości planowanych robót. Przy remoncie, przebudowie lub inwestycji z niepełną dokumentacją bezpieczniej rozważyć większy zapas, ponieważ niepewność dotyczy nie tylko cen, lecz także samego zakresu prac.

Rezerwa nie powinna być ukrytą kwotą bez przeznaczenia. Rozdziel ją na wzrost cen, roboty nieprzewidziane i decyzje inwestora, takie jak zmiana płytek lub dodatkowe punkty elektryczne. Taki podział pokazuje, ile pieniędzy jest naprawdę dostępnych, a ile pozostaje buforem bezpieczeństwa.

Dokument aktualizuj po każdej większej zmianie projektu, po otrzymaniu wiążących ofert i po zakończeniu ważnego etapu. Wystarczy arkusz z kolumnami „plan”, „zamówiono”, „zapłacono” i „prognoza końcowa”. Ta ostatnia kolumna jest szczególnie cenna, bo pokazuje nie tylko bieżące wydatki, ale też przewidywany finał.

Najczęstsze błędy, które psują budżet

  • Brak rozróżnienia netto i brutto sprawia, że końcowa kwota może być wyższa, niż zakłada inwestor.
  • Porównywanie samych sum ukrywa różnice w materiałach, ilościach i zakresie robót.
  • Brak kosztów pośrednich pomija transport, sprzęt, zaplecze i wywóz odpadów.
  • Nieaktualne ceny zniekształcają budżet, zwłaszcza gdy między wyceną a startem prac mija kilka miesięcy.
  • Zmiany ustne utrudniają późniejsze rozliczenie i prowadzą do sporów o dodatkowe wynagrodzenie.
  • Zbyt mała rezerwa zmusza do cięcia zakresu w najmniej odpowiednim momencie.

Z mojego doświadczenia największy bałagan powstaje wtedy, gdy inwestor prowadzi osobne notatki dla materiałów, ekip i zakupów, ale nie łączy ich w jeden obraz. Prosty rejestr wydatków aktualizowany raz w tygodniu daje często więcej niż efektowna, lecz nieużywana tabela przygotowana na początku budowy.

Nie próbowałbym też wyceniać skomplikowanej konstrukcji wyłącznie na podstawie ceny za metr kwadratowy. Taki wskaźnik może służyć do szybkiego rozeznania, ale nie zastąpi ilości robót i cen jednostkowych, gdy teren, standard lub technologia odbiegają od typowego przypadku.

Jak zamienić wycenę w narzędzie codziennego zarządzania

Najlepszy dokument pracuje razem z harmonogramem i umową. Przed rozpoczęciem etapu ustalam, jakie materiały trzeba zamówić, jaki jest termin dostawy, kiedy nastąpi odbiór i jaka płatność będzie z nim związana. W ten sposób budżet pomaga także organizować kolejność robót.

Przy każdej zmianie zapisuj opis, przyczynę, kwotę i akceptację. Jeżeli pojawia się robota dodatkowa, wykonawca powinien przed jej rozpoczęciem przedstawić wycenę, a inwestor potwierdzić ją w formie ustalonej w umowie. To drobna procedura, która potrafi oszczędzić wiele nerwów.

Jeśli planujesz kredyt, remont o wielu branżach albo budowę o nietypowej technologii, opłaca się zlecić weryfikację niezależnemu kosztorysantowi lub inspektorowi nadzoru. Taka osoba nie zastąpi decyzji inwestora, ale może wychwycić brakujące roboty, zawyżone ilości i nieporównywalne oferty.

Na małej budowie wystarczy często dobrze opisany arkusz, dokumentacja i konsekwentne rozliczanie etapów. Przy większej inwestycji potrzebny jest już system kontroli zmian, protokoły odbioru i regularna prognoza kosztu końcowego. Narzędzie powinno być dopasowane do skali przedsięwzięcia, a nie odwrotnie.

Jedna tabela, która może uratować końcówkę budowy

Na finiszu często brakuje pieniędzy nie dlatego, że podstawowe roboty były źle policzone, lecz dlatego, że nikt nie zaplanował drzwi, opraw, luster, parapetów, osprzętu, przyłączy i uporządkowania działki. Dlatego polecam stworzyć osobną listę wydatków końcowych i pozabudżetowych jeszcze przed wejściem ekip wykończeniowych.

  • co musi zostać kupione przed odbiorem,
  • co można odłożyć bez wpływu na użytkowanie budynku,
  • które pozycje mają już cenę i termin dostawy,
  • jakie środki pozostają po rozliczeniu wykonanych etapów.

Dzięki temu łatwiej odróżnić realną oszczędność od zwykłego przesunięcia kosztu na później. Dobrze prowadzona wycena nie obiecuje, że budowa będzie tania, ale daje coś ważniejszego: kontrolę nad decyzjami, zmianami i pieniędzmi aż do momentu zakończenia prac.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Powinien rozbijać inwestycję na roboty, materiały, sprzęt i koszty pośrednie. Kluczowy jest przedmiar robót z jednostkami i ilościami, a także jasne wskazanie wyłączeń, takich jak transport, przyłącza, wywóz ziemi czy opłaty administracyjne.
Kosztorys inwestorski służy do planowania budżetu i oceny opłacalności. Ofertowy pokazuje cenę oraz zakres robót proponowany przez wykonawcę, a powykonawczy służy do rozliczenia faktycznie wykonanych prac i zmian.
Najlepiej poprosić firmy o wycenę na podstawie tego samego przedmiaru. Należy porównać nie tylko sumy, lecz także zakres robót, materiały i ich klasę, stawki jednostkowe, terminy płatności, wyłączenia oraz zasady zmiany ceny.
Przy typowej budowie warto zaplanować rezerwę na poziomie 10-15% wartości robót. Przy remoncie, przebudowie lub niepełnej dokumentacji bezpieczniej rozważyć większy zapas i podzielić go na wzrost cen, roboty nieprzewidziane oraz decyzje inwestora.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

kosztorys przedmiar robocizna rezerwa zaliczki
Autor Jędrzej Olszewski
Jędrzej Olszewski
Nazywam się Jędrzej Olszewski i od 6 lat zajmuję się budownictwem. Moje zainteresowanie tą dziedziną zaczęło się w młodości, kiedy fascynowałem się procesem tworzenia i projektowania różnych obiektów. W pracy staram się łączyć teoretyczną wiedzę z praktycznymi doświadczeniami, co pozwala mi na lepsze zrozumienie wyzwań, przed którymi stają zarówno profesjonaliści, jak i amatorzy w branży budowlanej. Piszę o różnych aspektach budownictwa, od nowoczesnych technologii po tradycyjne metody budowy. Zawsze dbam o to, aby moje teksty były rzetelne, zrozumiałe i aktualne. Staram się upraszczać skomplikowane zagadnienia, porównując różne źródła informacji i śledząc najnowsze trendy w branży. Moim celem jest dostarczenie czytelnikom wartościowej wiedzy, która pomoże im lepiej orientować się w świecie budownictwa.
Komentarze (0)
Dodaj komentarz
