Jak dobrze prowadzić budowę domu i uniknąć kosztownych błędów

Szymon Wiśniewski .

14 września 2026

Prowadzenie budowy domu wymaga sprawdzenia klasy gruntu. Dowiedz się, jak to zrobić, by uniknąć problemów i kosztów.

Budowa domu potrafi wymknąć się spod kontroli nie przez jeden duży błąd, lecz przez dziesiątki drobnych decyzji podejmowanych w złej kolejności. Dobre prowadzenie budowy domu obejmuje planowanie etapów, wybór wykonawców, pilnowanie jakości, dokumentacji i budżetu. Poniżej pokazuję, jak zorganizować prace, za co odpowiada kierownik budowy, ile kosztuje koordynacja oraz gdzie najczęściej uciekają czas i pieniądze.

Dobrze zorganizowana budowa ogranicza koszty i przestoje

  • Plan etapów powinien uwzględniać kolejność robót, dostawy materiałów i przerwy technologiczne.
  • Kierownik budowy odpowiada za zgodność prac z projektem, dokumentację, bezpieczeństwo i odbiór robót.
  • Rezerwa 10-15% budżetu pomaga pokryć zmiany cen, dodatkowe prace i nieprzewidziane problemy.
  • Umowy z ekipami muszą określać zakres robót, terminy, wynagrodzenie i zasady odbioru.
  • Kontrola robót zanikających, takich jak zbrojenie czy hydroizolacja, jest ważniejsza niż efekt widoczny na końcu.

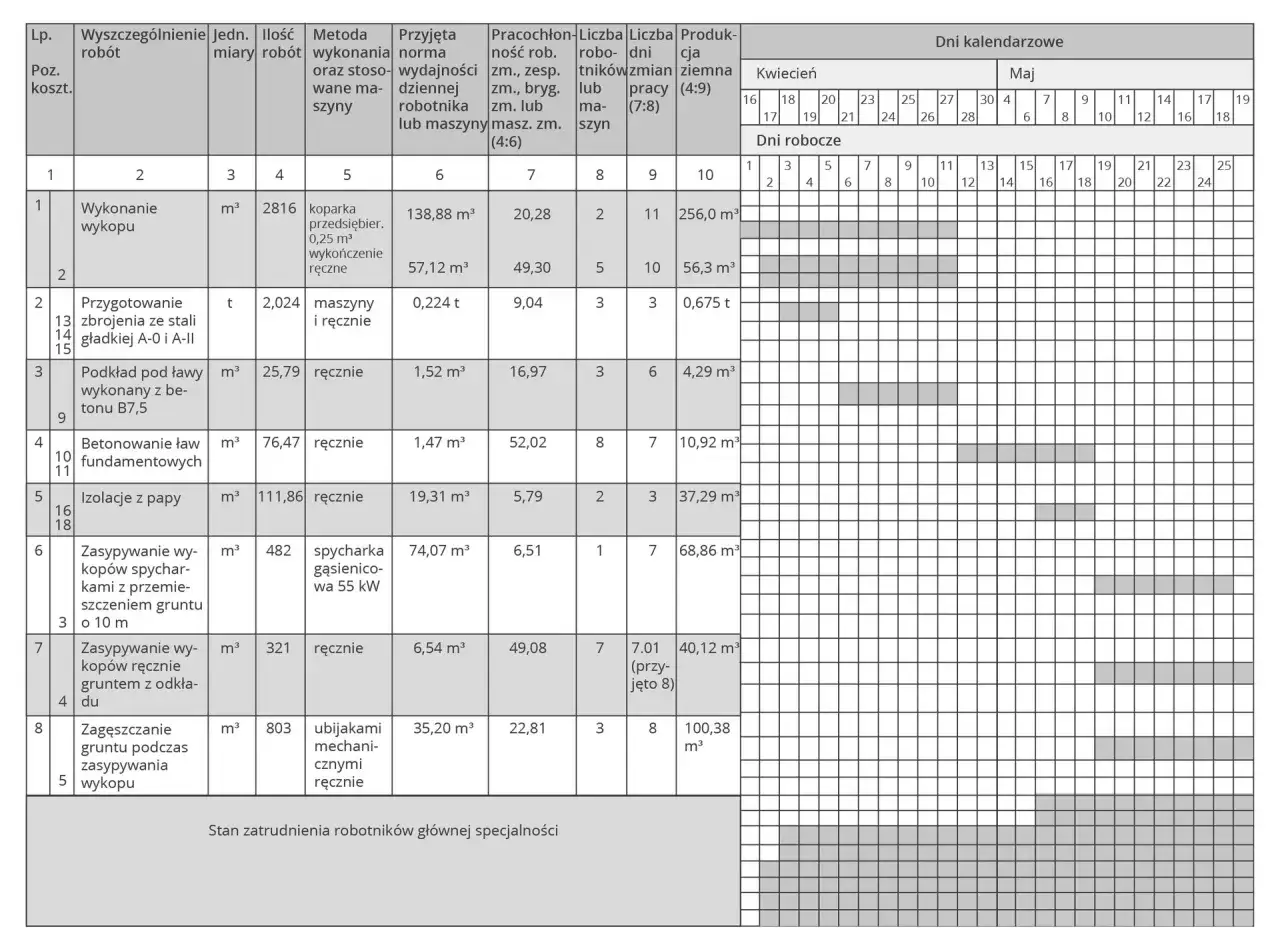

Harmonogram prowadzenia budowy domu: wykop, zbrojenie, podkład, betonowanie, izolacje, zasypywanie i zagęszczanie gruntu.

Od działki do zamkniętego budynku

Organizację najlepiej zacząć jeszcze przed wejściem ekipy na działkę. Potrzebuję wtedy kompletnego projektu, decyzji lub zgłoszenia, warunków przyłączy, kosztorysu oraz realnego planu finansowego. Samo kupienie projektu nie oznacza, że można od razu zamawiać beton i bloczki.

Przed rozpoczęciem prac trzeba wyznaczyć miejsce na składowanie materiałów, odpady, zaplecze socjalne, dojazd dla ciężarówek i tymczasowe przyłącza. Źle ustawiony plac budowy powoduje dodatkowe przeładunki, uszkodzenia materiałów i konflikty między ekipami. Szczególnie kłopotliwe jest składowanie pustaków lub płyt gipsowych w miejscu, które później trzeba przeznaczyć na rusztowanie.

Najważniejsze etapy prac

  1. przygotowanie działki, geodezyjne wytyczenie budynku i roboty ziemne,
  2. fundamenty, izolacje przeciwwilgociowe i zasypki,
  3. ściany nośne, stropy, schody oraz konstrukcja dachu,
  4. pokrycie dachowe, okna i drzwi zewnętrzne, czyli stan surowy zamknięty,
  5. instalacje wewnętrzne, tynki, posadzki i ocieplenie,
  6. elewacja, źródło ciepła, wentylacja i prace wykończeniowe.

Nie każda technologia wymaga identycznej kolejności. Dom szkieletowy powstaje szybciej, ale wymaga bardzo dobrej koordynacji dostaw i ochrony elementów przed wilgocią. Przy budynku murowanym można łatwiej etapować prace, jednak trzeba uwzględnić czas wiązania betonu, schnięcia tynków i posadzek.

Harmonogram, który da się wykorzystać

Dobry harmonogram nie ogranicza się do wpisania miesięcy przy nazwach ekip. Powinien wskazywać warunek rozpoczęcia kolejnego etapu, na przykład odbiór izolacji fundamentów przed zasypaniem albo sprawdzenie instalacji przed tynkowaniem. Przy typowym domu o powierzchni 120-150 m² stan surowy można osiągnąć w kilka miesięcy, a całość do stanu deweloperskiego często zajmuje 12-18 miesięcy. Budowa systemem gospodarczym, z przerwami między ekipami, może potrwać 18-24 miesiące.

Kto odpowiada za organizację i decyzje

Inwestor, kierownik budowy, projektant i wykonawcy mają różne role. Najczęstsze nieporozumienie polega na tym, że właściciel domu oczekuje od kierownika budowy codziennego zarządzania ekipami, choć jego ustawowe zadania dotyczą przede wszystkim prawidłowości i bezpieczeństwa procesu budowlanego.

Osoba Najważniejsze zadania Czego nie należy zakładać
Inwestor budżet, umowy, decyzje materiałowe, płatności i wybór wykonawców że kierownik sam zamówi wszystkie materiały i rozliczy ekipy
Kierownik budowy nadzór nad zgodnością robót z projektem, dokumentacja, BHP i odbiór etapów że zastępuje generalnego wykonawcę lub inspektora inwestorskiego
Projektant rozwiązania projektowe, wyjaśnienia i ewentualne zmiany wymagające jego udziału że będzie stale kontrolował wykonawców na placu budowy
Wykonawca realizacja konkretnego zakresu zgodnie z umową i dokumentacją że odpowiada za prace innych ekip bez wyraźnego zapisu w umowie

Prawo budowlane wskazuje, że do obowiązków kierownika należy między innymi przejęcie i zabezpieczenie terenu, prowadzenie dokumentacji, zapewnienie geodezyjnego wytyczenia oraz kierowanie pracami zgodnie z projektem i przepisami. GUNB przypomina również, że kierownik obejmuje funkcję przed rozpoczęciem robót, a przyjęcie obowiązków potwierdza wpisem w dzienniku budowy.

W praktyce przed podpisaniem umowy ustalam z kierownikiem liczbę wizyt, sposób kontaktu i zakres odbiorów. Sama obecność osoby z uprawnieniami na papierze nie daje inwestorowi realnego wsparcia. Przy trudnej działce, piwnicy, skomplikowanym dachu albo wielu podwykonawcach potrzebna jest częstsza kontrola.

Trzy modele prowadzenia prac i ich kompromisy

Nie ma jednego najlepszego sposobu organizacji budowy. Wybór zależy od czasu inwestora, jego wiedzy, budżetu i tolerancji na ryzyko. Najtańszy wariant na papierze nie zawsze okazuje się najtańszy po doliczeniu przestojów, poprawek i własnego czasu.

Model Zalety Ograniczenia Dla kogo
Generalny wykonawca jeden główny kontrakt, łatwiejsza koordynacja, mniejsza liczba kontaktów zwykle wyższa cena i mniejsza kontrola nad wyborem ekip dla osób, które mają mało czasu
Budowa etapowa możliwość porównania ofert i elastycznego finansowania inwestor sam pilnuje terminów, dostaw i odpowiedzialności między ekipami dla osób dobrze zorganizowanych
System gospodarczy część prac można wykonać samodzielnie, a materiały kupować bezpośrednio duże obciążenie czasowe i ryzyko błędów przy koordynacji dla inwestorów z doświadczeniem lub wsparciem fachowca

Generalny wykonawca może kosztować więcej, ale płacę wtedy także za logistykę, odpowiedzialność i ograniczenie liczby przestojów. Przy budowie etapowej oszczędności są możliwe, lecz trzeba poświęcić czas na porównywanie ofert i pilnowanie, żeby jedna ekipa nie zasłaniała się błędami poprzedniej.

Jak zapisać zakres robót

Umowa powinna opisywać nie tylko nazwę etapu, ale też standard wykonania. Przy dachu trzeba wskazać rodzaj membrany, przekroje drewna, sposób wentylacji i zakres obróbek. Przy instalacjach należy określić liczbę punktów, typ przewodów, próby szczelności i dokumentację powykonawczą.

  • podziel płatność na transze powiązane z odbiorem prac,
  • zapisz, kto kupuje i dostarcza materiały,
  • ustal termin rozpoczęcia oraz zasady przesunięcia robót,
  • dodaj procedurę zgłaszania zmian i robót dodatkowych,
  • zostaw część wynagrodzenia do czasu usunięcia usterek.

Najwięcej sporów wynika z ustnych ustaleń typu „zrobimy jeszcze przy okazji”. Każdą zmianę, nawet pozornie drobną, zapisuję w wiadomości lub aneksie z ceną i wpływem na termin. To prosty sposób na uniknięcie rozmowy, w której po kilku miesiącach nikt nie pamięta, co dokładnie uzgodniono.

Budżet budowy bez złudzeń

W 2026 roku orientacyjne koszty budowy domu w Polsce mocno zależą od regionu, bryły, standardu i sposobu prowadzenia prac. Według aktualnych zestawień publikowanych przez Murator stan surowy otwarty to często około 2800-3500 zł za m², stan surowy zamknięty około 3700-4500 zł za m², a stan deweloperski około 5000-6500 zł za m².

Etap Orientacyjny koszt w 2026 roku Co zwykle obejmuje
Stan surowy otwarty 2800-3500 zł/m² fundamenty, ściany, stropy, konstrukcja dachu, bez pełnego zamknięcia budynku
Stan surowy zamknięty 3700-4500 zł/m² powyższy zakres oraz pokrycie dachu, okna i drzwi zewnętrzne
Stan deweloperski 5000-6500 zł/m² instalacje, tynki, posadzki, ocieplenie i podstawowe źródło ogrzewania
Wykończenie około 1000-3000 zł/m² lub więcej podłogi, drzwi wewnętrzne, łazienki, kuchnia, malowanie i wyposażenie

Dla domu o powierzchni 140 m² oznacza to orientacyjnie około 700-910 tys. zł do stanu deweloperskiego, bez działki, przyłączy, ogrodzenia, projektu i części kosztów zewnętrznych. To nie jest wycena inwestycji, lecz punkt wyjścia do rozmów z wykonawcami. Rezerwa 10-15% powinna być liczona od całego planowanego budżetu, a nie tylko od robocizny.

Osobno trzeba uwzględnić przyłącza, badania geotechniczne, geodetę, kierownika budowy, projekt adaptowany, opłaty, podjazd, taras, ogrodzenie i zagospodarowanie terenu. Wynagrodzenie kierownika domu jednorodzinnego może rynkowo wynosić około 5000-20 000 zł za całość, zależnie od regionu, liczby wizyt i zakresu nadzoru. Przy porównywaniu ofert sprawdzam, czy cena obejmuje tylko wpisy i odbiór końcowy, czy również regularne kontrole.

Kontrola jakości na każdym etapie

Najdroższe błędy powstają tam, gdzie po wykonaniu kolejnych prac nie da się już zajrzeć. Zbrojenie fundamentów, izolacja przeciwwilgociowa, instalacje pod posadzką, przewody w ścianach i warstwy dachu powinny być sprawdzone przed zakryciem. Zdjęcia z każdego etapu są przydatne, ale nie zastępują odbioru przez fachowca.

Przeczytaj również: Jakie zbrojenie na fundamenty? Praktyczny poradnik dla inwestora

Co kontrolować przed zakryciem

  • zgodność wymiarów i usytuowania budynku z projektem,
  • zbrojenie, otuliny i przepusty przed betonowaniem,
  • ciągłość hydroizolacji fundamentów oraz poprawne połączenia z izolacją podłogi,
  • średnice i przebieg instalacji kanalizacyjnej przed zasypaniem,
  • próby szczelności instalacji wodnej i grzewczej,
  • szczelność dachu, obróbki blacharskie i drożność wentylacji.

Nie akceptuję odbioru na podstawie samego wyglądu. Równa ściana może mieć niewłaściwą izolację, a estetyczna instalacja może nie przejść próby szczelności. Protokół odbioru powinien wskazywać, co sprawdzono, jakie są usterki, kto je usuwa i do kiedy.

Dokumentacja budowy obejmuje między innymi dziennik budowy, protokoły, atesty, deklaracje właściwości użytkowych, rysunki zmian i dokumentację powykonawczą. Elektroniczny Dziennik Budowy może ułatwić dostęp do wpisów i komunikację uczestników procesu, ale sposób prowadzenia dokumentacji trzeba dopasować do rodzaju inwestycji i aktualnych wymagań urzędu.

Błędy, które najczęściej rozbijają harmonogram

Pierwszym problemem jest rozpoczęcie robót bez dokładnego budżetu i decyzji materiałowych. Zmiana rodzaju ogrzewania, okien albo pokrycia dachowego w trakcie prac potrafi wymusić korekty instalacji i przesunąć kilka ekip.

Drugim błędem jest zamawianie wykonawców bez sprawdzenia ich realnego terminu. Ekipa może obiecać wejście w maju, ale jeśli nie ma podpisanego harmonogramu i uzgodnionego zakresu, inwestor zostaje z fundamentami oraz kilkutygodniową przerwą.

  • nie wybieraj oferty wyłącznie po najniższej cenie,
  • nie zakrywaj robót bez odbioru i zdjęć,
  • nie kupuj materiałów bez sprawdzenia wymiarów, dostawy i warunków przechowywania,
  • nie zmieniaj projektu bez konsultacji z projektantem i kierownikiem,
  • nie wypłacaj całej kwoty przed zakończeniem i odbiorem etapu.

Przydaje się jeden prosty system kontroli. Raz w tygodniu aktualizuję harmonogram, listę decyzji, wydatki, zamówienia i problemy wymagające reakcji. Taka lista zajmuje kilkanaście minut, a pozwala zauważyć, że na przykład brak jednego przepustu może zatrzymać tynkarzy, instalatora i ekipę od elewacji.

Plan działania, który porządkuje inwestycję

Przed rozpoczęciem robót przygotuj jedną teczkę papierową i jeden folder cyfrowy. Umieść w nich projekt, decyzje, umowy, kosztorys, harmonogram, protokoły, faktury, zdjęcia oraz listę kontaktów. Jedno źródło informacji ogranicza chaos, zwłaszcza gdy na budowie pracuje kilka firm.

Ustal też z wyprzedzeniem, kto podejmuje decyzję w sytuacji awaryjnej. Jeśli pojawi się inny grunt, kolizja instalacji albo problem z dostawą, szybka konsultacja z projektantem i kierownikiem może kosztować kilkaset złotych, ale opóźnienie całego etapu często kosztuje wielokrotnie więcej.

Najlepsza organizacja nie polega na codziennym staniu z miarką przy murze. Polega na tym, że każdy etap ma właściciela, termin, zakres, budżet i sposób odbioru. Gdy te pięć elementów jest zapisanych, budowa staje się przewidywalnym procesem, a nie serią nerwowych telefonów i kosztownych decyzji podejmowanych pod presją.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Harmonogram powinien uwzględniać kolejność robót, dostawy materiałów, przerwy technologiczne oraz warunki rozpoczęcia kolejnego etapu. Przykładowo izolację fundamentów należy odebrać przed zasypaniem, a instalacje sprawdzić przed tynkowaniem.
Kierownik budowy nadzoruje zgodność prac z projektem i przepisami, prowadzi dokumentację, dba o bezpieczeństwo oraz uczestniczy w odbiorach etapów. Nie należy zakładać, że zastąpi generalnego wykonawcę, będzie codziennie zarządzał ekipami albo sam zamówi wszystkie materiały.
Dla domu o powierzchni 140 m² orientacyjny koszt do stanu deweloperskiego wynosi około 700-910 tys. zł, bez działki, przyłączy, ogrodzenia, projektu i części kosztów zewnętrznych. W budżecie warto zostawić rezerwę 10-15%, a wynagrodzenie kierownika budowy może wynosić około 5000-20 000 zł za całość.
Przed zakryciem należy skontrolować między innymi zbrojenie i otuliny przed betonowaniem, hydroizolację fundamentów, kanalizację przed zasypaniem oraz instalacje przed wykonaniem tynków i posadzek. Warto także wykonać próby szczelności instalacji wodnej i grzewczej oraz sprawdzić szczelność dachu i obróbki.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

umowy hydroizolacja budżet kierownik budowy harmonogram
Autor Szymon Wiśniewski
Szymon Wiśniewski
Nazywam się Szymon Wiśniewski i od pięciu lat zajmuję się tematyką budownictwa. Moje zainteresowanie tą dziedziną zaczęło się już w dzieciństwie, kiedy zafascynowany byłem różnorodnymi konstrukcjami i technologiami, które kształtują nasze otoczenie. W mojej pracy staram się tłumaczyć złożone zagadnienia związane z budownictwem, aby były zrozumiałe dla każdego, niezależnie od poziomu wiedzy. Piszę głównie o nowinkach technicznych, trendach w budownictwie oraz praktycznych aspektach realizacji projektów budowlanych. Zawsze dbam o to, aby moje artykuły były oparte na rzetelnych źródłach i aktualnych informacjach. Lubię porównywać różne podejścia, a także upraszczać trudne tematy, aby każdy mógł łatwo przyswoić wiedzę. Moim celem jest dostarczanie użytecznych i zrozumiałych treści, które pomogą czytelnikom lepiej orientować się w świecie budownictwa.
