Stan surowy zamknięty - zakres, koszty i odbiór domu

Jeremi Kaczmarek .

21 sierpnia 2026

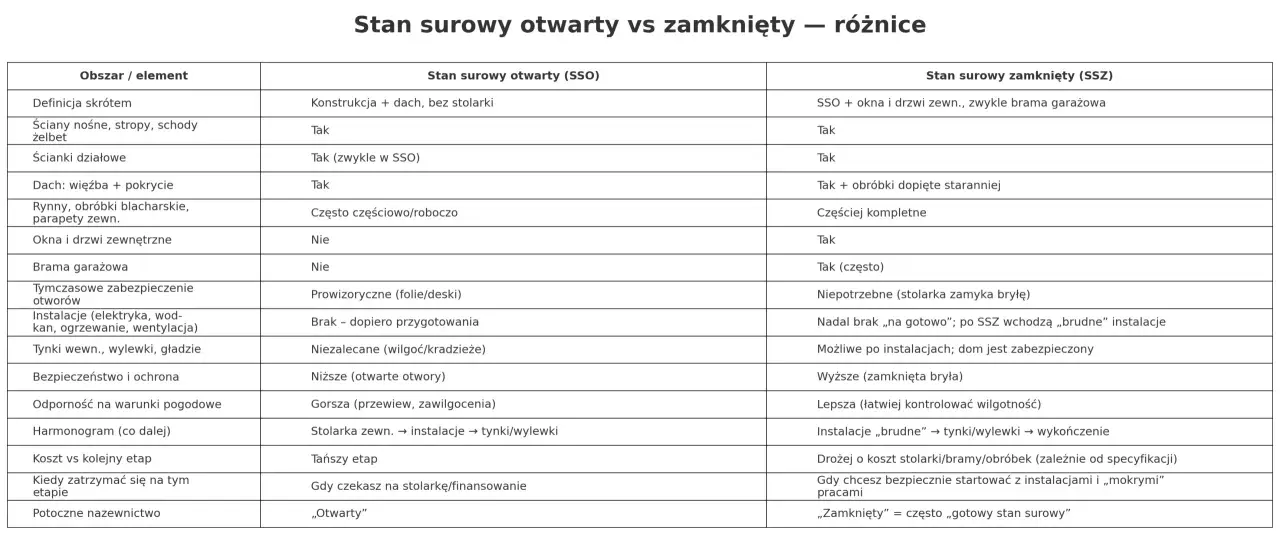

Tabela porównuje stan surowy otwarty (SSO) i zamknięty (SSZ). SSZ obejmuje okna, drzwi i bramę garażową, co oznacza gotowy stan surowy.

Gdy dom ma już ściany, dach i okna, inwestor często zakłada, że najdroższa część budowy jest za nim. To właśnie wtedy pojawiają się jednak pytania o zakres wykonanych prac, realny budżet, zabezpieczenie budynku i kolejność dalszych robót. Wyjaśniam, co oznacza stan surowy zamknięty, ile może kosztować w 2026 roku oraz jak zorganizować odbiór, żeby nie płacić za braki ukryte pod pozornie gotową bryłą.

Dom jest zamknięty, ale budowa dopiero wchodzi w ważną fazę

  • Zakres obejmuje zwykle konstrukcję budynku, dach, okna, drzwi zewnętrzne i bramę garażową.
  • Prawo nie definiuje precyzyjnie tego etapu, dlatego decydujące znaczenie ma umowa i kosztorys.
  • Koszt w 2026 roku często mieści się w przedziale 3000-4500 zł za m², ale projekt może mocno zmienić wynik.
  • Czas realizacji wynosi zazwyczaj 3-7 miesięcy przy sprawnej organizacji i sprzyjającej pogodzie.
  • Odbiór powinien obejmować konstrukcję, szczelność, stolarkę, dach oraz dokumentację zastosowanych materiałów.

Nowy dom w stanie surowym zamkniętym, z dużymi oknami i dachem.

Co dokładnie obejmuje zamknięty etap budowy

W najprostszym ujęciu budynek osiąga ten poziom, gdy jego wnętrze jest odgrodzone od deszczu, śniegu, wiatru i osób postronnych. Gotowa jest konstrukcja, ale nie instalacje, tynki, posadzki ani wykończenie. Z zewnątrz dom może wyglądać niemal jak skończony, choć w środku nadal pozostaje surową przestrzenią.

Typowy zakres prac obejmuje fundamenty, ściany nośne i działowe, stropy, schody żelbetowe, więźbę lub konstrukcję dachu, jego pokrycie, obróbki blacharskie oraz montaż stolarki otworowej. W zależności od projektu dochodzi także brama garażowa, drzwi zewnętrzne, okna dachowe i świetliki.

Co zwykle nie wchodzi w ten zakres

Najczęściej nie są jeszcze wykonane instalacje elektryczne i sanitarne, ogrzewanie, wentylacja, tynki wewnętrzne, wylewki, ocieplenie elewacji ani podłączenia do sieci. Czasem wykonawca oferuje część tych robót w pakiecie, ale nie należy zakładać tego z góry. Jedna nazwa etapu może oznaczać różny zakres u różnych firm.

Z mojego punktu widzenia najgroźniejsze jest traktowanie określenia „zamknięty” jako standardu technicznego. Nie jest nim. W polskiej praktyce budowlanej nie ma jednej, szczegółowej definicji prawnej, dlatego w umowie trzeba zapisać między innymi rodzaj pokrycia dachu, klasę okien, liczbę drzwi, sposób montażu oraz to, czy w cenie są parapety, podbitka i obróbki.

Różnica między stanem surowym otwartym a zamkniętym

Etap otwarty kończy się zwykle wtedy, gdy budynek ma konstrukcję i dach, ale otwory okienne i drzwiowe pozostają niezabezpieczone. W takiej sytuacji wnętrze jest narażone na wilgoć, a prowadzenie prac instalacyjnych lub magazynowanie materiałów wymaga większej ostrożności.

Po zamontowaniu stolarki dom staje się znacznie łatwiejszy do pilnowania i planowania dalszych robót. Nie oznacza to jednak pełnej ochrony. Nieszczelny dach, źle zamontowane okno albo brak tymczasowego odwodnienia mogą nadal doprowadzić do zawilgocenia murów i stropów.

Etap Najważniejsze elementy Możliwe dalsze prace
Stan surowy otwarty Konstrukcja, ściany, stropy, dach lub jego konstrukcja Stolarka, instalacje, prace wewnętrzne
Stan surowy zamknięty Konstrukcja, pokrycie dachu, okna, drzwi zewnętrzne, często brama garażowa Instalacje, tynki, posadzki, elewacja i wykończenie
Stan deweloperski Instalacje, tynki, posadzki, ocieplenie i podstawowe przygotowanie wnętrz Montaż podłóg, drzwi wewnętrznych, wyposażenia i dekoracji

Ta różnica ma znaczenie przy zakupie domu od dewelopera, rozliczeniu kredytu i zawieraniu umowy z ekipą. Jeżeli dokument mówi tylko „budynek w stanie zamkniętym”, poprosiłbym o specyfikację pozycji i ilości, a nie jedynie opis marketingowy.

Ile kosztuje doprowadzenie domu do tego poziomu w 2026 roku

W 2026 roku orientacyjny koszt budowy domu do zamknięcia bryły często wynosi 3000-4500 zł za m². Dla domu o powierzchni 120 m² daje to około 360 000-540 000 zł. Są to wartości poglądowe obejmujące zwykle materiały i robociznę, ale bez działki, projektu, przyłączy, ogrodzenia i pełnego wykończenia.

Dolna granica dotyczy zazwyczaj prostej bryły, dachu dwuspadowego, niewielkiej liczby otworów oraz standardowej stolarki. Górną podnoszą duże przeszklenia, lukarny, dach wielospadowy, garaż w bryle, trudne warunki gruntowe i droższe materiały. Projekt o tej samej powierzchni może kosztować o kilkadziesiąt procent więcej, jeśli ma skomplikowaną geometrię.

Element Orientacyjny udział w budżecie etapu Co najbardziej zmienia cenę
Fundamenty i podłoga na gruncie 10-18% Rodzaj gruntu, piwnica, płyta lub ławy fundamentowe
Ściany, stropy i schody 25-35% Technologia, liczba kondygnacji, materiał konstrukcyjny
Dach 20-30% Powierzchnia, kształt, pokrycie, lukarny i obróbki
Okna, drzwi i brama 15-25% Wielkość przeszkleń, parametry cieplne, automatyka
Transport, sprzęt i koszty organizacyjne 5-10% Odległość, dostęp do działki, dźwig, rusztowania

Same zestawienia za metr kwadratowy nie wystarczą do podjęcia decyzji. Przed podpisaniem umowy porównałbym minimum trzy kosztorysy z takim samym zakresem. Jedna oferta może obejmować okna z ciepłym montażem i pełne obróbki, a druga tylko zakup oraz osadzenie podstawowej stolarki.

Jak zaplanować prace, żeby nie stracić czasu i pieniędzy

Organizacja zaczyna się na długo przed przyjazdem ekipy na plac budowy. Najpierw trzeba zamknąć projekt wykonawczy, wybrać technologię, zamówić stolarkę i ustalić kolejność dostaw. Na okna, drzwi i bramę garażową często czeka się dłużej niż na podstawowe materiały murarskie, dlatego ich zamówienie w ostatniej chwili może zatrzymać całą inwestycję.

Praktyczna kolejność działań

  1. Sprawdź projekt pod kątem wymiarów otworów, rodzaju dachu i punktów wymagających dodatkowych wzmocnień.
  2. Ustal zakres z wykonawcą w kosztorysie, z wyszczególnieniem materiału, robocizny, transportu i sprzętu.
  3. Zamów stolarkę po ostatecznym potwierdzeniu wymiarów przez ekipę lub kierownika budowy.
  4. Ustal dostawy etapami, aby materiały nie niszczały i nie blokowały przejazdu na działce.
  5. Kontroluj postęp po fundamentach, stropach, dachu i montażu stolarki, zamiast czekać do końca.
  6. Odbierz etap protokołem i dopiero wtedy rozlicz końcową transzę wynagrodzenia.

Najlepiej, gdy jedna osoba odpowiada za harmonogram, zamówienia i kontakt z ekipami. Może to być inwestor, kierownik budowy albo niezależny inspektor. Na małej budowie 2-3 dni opóźnienia wydają się nieistotne, ale przy kolejnych ekipach łatwo zamieniają się w kilkutygodniową przerwę.

Przerwy technologiczne też trzeba wpisać w plan

Nie każdą robotę można przyspieszyć dodatkową ekipą. Beton potrzebuje czasu na uzyskanie odpowiedniej wytrzymałości, zaprawy i tynki muszą wyschnąć, a drewno konstrukcyjne powinno być właściwie zabezpieczone. Przy niesprzyjającej pogodzie harmonogram może wydłużyć się z planowanych 3 miesięcy do 5-7 miesięcy.

Nie próbowałbym zamykać budynku za wszelką cenę zimą, jeśli oznacza to montaż stolarki na mokrych murach lub w temperaturze niezgodnej z wymaganiami producenta. Szybciej nie zawsze znaczy taniej, bo późniejsze usuwanie wilgoci i naprawa nieszczelności potrafią zjeść oszczędność.

Co sprawdzić przed odbiorem zamkniętej bryły

Odbiór nie powinien sprowadzać się do obejścia domu i stwierdzenia, że „wszystko wygląda dobrze”. Potrzebny jest projekt, umowa, kosztorys, specyfikacje materiałów oraz dokumentacja fotograficzna. Przy większej inwestycji rozsądny jest udział kierownika budowy lub inspektora, szczególnie gdy inwestor nie potrafi ocenić konstrukcji dachu i jakości montażu.

Przeczytaj również: Taras na gruncie - Zbuduj trwały! Spadek, podbudowa, materiały

Lista kontroli na budowie

  • zgodność wymiarów, usytuowania ścian i otworów z projektem,
  • brak widocznych pęknięć konstrukcyjnych, odspojeń i zawilgoceń,
  • prawidłowe wykonanie wieńców, nadproży, stropów i schodów,
  • ciągłość pokrycia dachowego oraz poprawne obróbki przy kominach i krawędziach,
  • drożność rynien i rur spustowych oraz odprowadzenie wody poza budynek,
  • pion, poziom i stabilność okien, drzwi oraz bramy garażowej,
  • prawidłowe działanie skrzydeł, okuć, zamków i uszczelek,
  • zabezpieczenie otworów, progów, parapetów i elementów przed dalszymi pracami.

W przypadku okien sprawdziłbym nie tylko rysy na szybach. Ważne są także szczeliny montażowe, podparcie ram, taśmy lub uszczelnienie oraz prawidłowe otwieranie. Problem zauważony przed tynkami jest zwykle prosty do naprawy. Po wykonaniu warstw wykończeniowych ta sama usterka może oznaczać skuwanie fragmentów ściany.

Do protokołu wpisuje się wszystkie braki i terminy ich usunięcia. Odbiór warunkowy nie powinien oznaczać automatycznej zgody na zapłatę całej kwoty, jeżeli brakuje elementów objętych umową. Zdjęcia z datą i opisem miejsca są prostym zabezpieczeniem, gdy po kilku miesiącach trudno odtworzyć, kiedy powstała wada.

Najczęstsze błędy przy organizacji tego etapu

Pierwszy błąd to porównywanie wyłącznie ceny za metr kwadratowy. Taka liczba nie pokazuje, czy w cenie jest deskowanie, podbitka, ocieplenie dachu, ciepły montaż okien ani wywóz odpadów. Zawsze sprawdzam, co dokładnie kryje się pod każdą pozycją, bo właśnie tam najczęściej powstają późniejsze dopłaty.

Drugi problem to zbyt późne ustalenie poziomu posadzki, parapetów i drzwi. Wysokość warstw podłogowych wpływa na dolne krawędzie okien, wejście do domu i bramę garażową. Błąd na tym etapie może utrudnić późniejszy montaż ogrzewania podłogowego albo wymusić kosztowne przeróbki.

Trzeci błąd polega na pozostawieniu budynku bez kontroli po zamknięciu. Dom nie jest jeszcze odporny na każdą sytuację. Trzeba sprawdzić zamki, zabezpieczyć instalacje tymczasowe, zapewnić wentylację i regularnie usuwać wodę, jeśli pojawi się po intensywnych opadach.

Unikałbym też przechowywania w środku dużej ilości materiałów chłonących wilgoć, zanim budynek będzie miał zapewnioną wymianę powietrza. Płyty, wełna, drewno i opakowania kartonowe mogą szybko stracić właściwości. Zamknięcie domu nie kończy odpowiedzialności za jego ochronę, tylko zmienia rodzaj ryzyka.

Jak przejść z zamkniętej bryły do bezpiecznych prac wewnętrznych

Po odbiorze można planować instalacje, ale najpierw trzeba ustalić docelowe poziomy, miejsca przejść przez ściany i wymagania urządzeń. Projektant instalacji powinien znać między innymi rodzaj ogrzewania, planowaną wentylację, lokalizację kuchni, łazienek i rozdzielnic. Zmiany wykonane przed tynkami kosztują zdecydowanie mniej niż przeróbki po wykończeniu.

Przed rozpoczęciem prac wewnętrznych sprawdziłbym wilgotność przegród, stan dachu, działanie odwodnienia i możliwość bezpiecznego zasilania budowy. Warto też zamknąć harmonogram w logiczne pakiety, na przykład instalacje, tynki, posadzki, suszenie, ocieplenie i elewacja. Nie układaj ekip wyłącznie według ich wolnych terminów, ponieważ niewłaściwa kolejność szybko tworzy kolizje.

Najrozsądniejszy budżet po osiągnięciu tego etapu powinien zawierać rezerwę na nieprzewidziane roboty. Przyjmuję co najmniej 10-15% zapasu, a przy skomplikowanym projekcie lub systemie gospodarczym nawet więcej. To nie jest zgoda na niekontrolowane wydatki, tylko zabezpieczenie przed wzrostem cen, zmianą zakresu i usterkami ujawnionymi po otwarciu kolejnych warstw.

Najważniejsza decyzja zapada jeszcze przed zamówieniem okien

Zamknięcie domu jest dobrym momentem kontrolnym, ale nie powinno być celem samym w sobie. Przed rozpoczęciem robót trzeba znać pełny zakres, realny budżet dalszych prac i sposób ochrony budynku w przerwie. Najwięcej pieniędzy oszczędza się na etapie decyzji, a nie podczas przypadkowego szukania tańszego materiału po rozpoczęciu budowy.

Jeżeli dokumentacja jest spójna, harmonogram uwzględnia dostawy, a odbiór odbywa się na podstawie konkretnej listy, zamknięta bryła daje solidną bazę do dalszej realizacji. W przeciwnym razie może tylko przykryć problemy, które ujawnią się przy instalacjach i wykończeniu. Dlatego każdy etap odbieram nie po wyglądzie, lecz po zgodności z projektem, umową i rzeczywistą jakością wykonania.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Zwykle obejmuje fundamenty, ściany, stropy, schody, konstrukcję i pokrycie dachu, obróbki blacharskie, okna, drzwi zewnętrzne oraz często bramę garażową. Najczęściej nie obejmuje instalacji, ogrzewania, wentylacji, tynków, posadzek, ocieplenia elewacji ani przyłączy.
Orientacyjny koszt wynosi 3000-4500 zł za m², więc dla domu o powierzchni 120 m² będzie to około 360 000-540 000 zł. Na cenę wpływają między innymi kształt bryły, rodzaj dachu, wielkość przeszkleń, garaż, warunki gruntowe oraz standard materiałów.
W stanie surowym otwartym dom ma konstrukcję i dach, ale niezabezpieczone otwory okienne i drzwiowe. Stan zamknięty dodaje stolarkę, dzięki czemu wnętrze jest lepiej chronione przed pogodą i osobami postronnymi, choć nadal nie jest gotowe do zamieszkania.
Należy porównać wykonanie z projektem, umową i kosztorysem, a także sprawdzić konstrukcję, dach, obróbki, rynny, odwodnienie, wymiary otworów oraz stabilność i działanie okien, drzwi i bramy. Warto skontrolować szczeliny montażowe, podparcie ram i uszczelnienia, a braki wpisać do protokołu wraz z terminem naprawy.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

stan surowy zamknięty stolarka dachy kosztorysy wilgoć
Autor Jeremi Kaczmarek
Jeremi Kaczmarek
Nazywam się Jeremi Kaczmarek i od 10 lat zajmuję się budownictwem. Moje zainteresowanie tą dziedziną zaczęło się już w dzieciństwie, kiedy z pasją obserwowałem, jak powstają nowe budynki w moim otoczeniu. Fascynuje mnie nie tylko sama konstrukcja, ale również procesy, które za tym stoją. W moich tekstach staram się przybliżyć czytelnikom złożoność budownictwa, wyjaśniając trudne zagadnienia w przystępny sposób. Piszę o różnych aspektach budownictwa, od nowoczesnych technologii po zrównoważony rozwój. W mojej pracy kładę duży nacisk na rzetelność informacji, dokładne sprawdzanie źródeł oraz porównywanie danych, aby dostarczać aktualne i użyteczne treści. Chcę, aby moje artykuły były nie tylko informacyjne, ale także inspirujące, pomagając czytelnikom lepiej zrozumieć otaczający ich świat budownictwa.
