Strop monolityczny - kiedy warto? Koszty, wykonanie, błędy

Jędrzej Olszewski .

5 sierpnia 2026

Strop monolityczny z prefabrykowanych płyt betonowych, wypełniona betonem szczelina między płytami i wieniec żelbetowy.

Strop monolityczny ma sens tam, gdzie liczy się sztywność, swoboda projektowa i dobra współpraca całej płyty pod obciążeniem. W budynkach murowanych, przy większych rozpiętościach albo nietypowym rzucie może dać więcej możliwości niż prostsze systemy, ale wymaga dokładnego szalunku, poprawnego zbrojenia i cierpliwości na dojrzewanie betonu. Poniżej rozkładam temat na praktyczne części: kiedy takie rozwiązanie się opłaca, jak przebiega wykonanie, ile kosztuje i gdzie najczęściej pojawiają się błędy.

Najważniejsze rzeczy, które trzeba wiedzieć przed decyzją

  • Najlepiej sprawdza się przy większych rozpiętościach, nieregularnym rzucie i tam, gdzie konstrukcja ma pracować jako jedna, sztywna płyta.
  • Wykonanie opiera się na szalunku, zbrojeniu, betonowaniu i pielęgnacji, a pełną wytrzymałość beton przyjmuje zwykle po około 28 dniach.
  • Największe ryzyko to pośpiech przy rozdeskowaniu, błędy w zbrojeniu i zła pielęgnacja świeżego betonu.
  • Koszt jest zwykle wyższy niż w prostszych systemach, ale płacisz za swobodę projektu, dobrą akustykę i wysoką sztywność.
  • Decyzję warto oprzeć nie tylko na cenie, ale też na tempie budowy, logistyce i doświadczeniu ekipy.

Kiedy taka płyta ma sens

Ja patrzę na ten typ stropu przede wszystkim przez pryzmat projektu. To żelbetowa płyta wylewana na miejscu, czyli konstrukcja, w której beton i stal zbrojeniowa pracują razem jako jeden element. Taki układ dobrze znosi obciążenia punktowe i rozproszone, a przy tym daje dużą swobodę w kształtowaniu otworów, podciągów, czyli lokalnych belek przenoszących obciążenie, oraz nietypowych linii ścian.

Najczęściej sprawdza się wtedy, gdy budynek ma:

  • nieregularny rzut albo przesunięte ściany nośne,
  • większą rozpiętość między podporami,
  • podwyższone wymagania akustyczne lub przeciwdrganiowe,
  • ciężkie ściany działowe, schody żelbetowe albo inne lokalne obciążenia.

Nie jest to jednak wybór automatycznie najlepszy. Przy prostej bryle, napiętym budżecie i presji czasowej bardzo często lepiej wychodzi system szybszy w montażu. Dlatego zanim zamówisz materiały, warto spojrzeć nie tylko na samą nośność, ale też na logistykę i tempo całej budowy. Gdy to już jasne, można przejść do samej technologii wykonania.

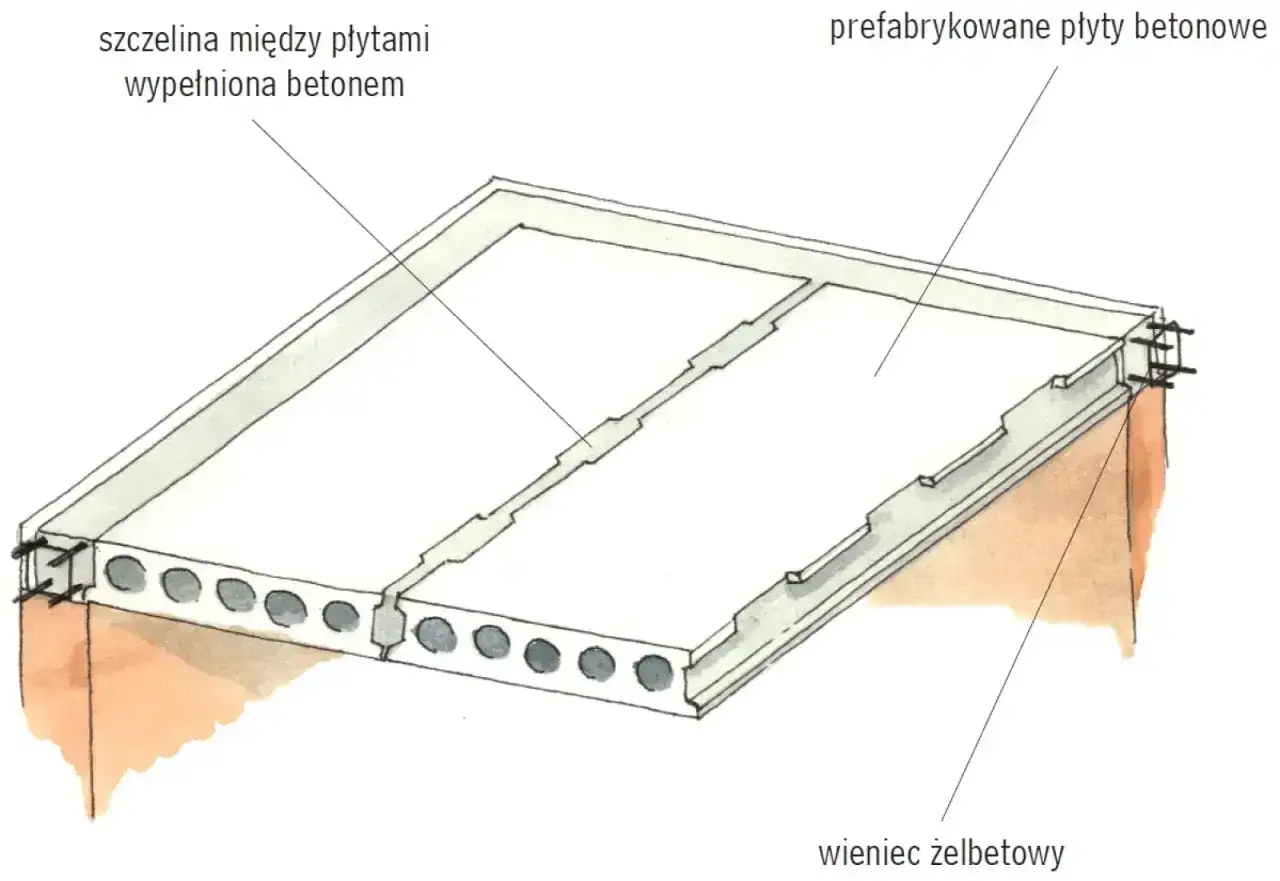

Schemat stropu monolitycznego z prefabrykowanych płyt betonowych, wypełnionych betonem szczelin i wieńca żelbetowego.

Jak przebiega wykonanie krok po kroku

Proces jest prosty tylko na papierze. W praktyce składa się z kilku etapów, a każdy z nich wpływa na końcowy efekt bardziej, niż wiele osób zakłada.

  1. Projekt i obliczenia - konstruktor dobiera grubość płyty, układ zbrojenia, otwory i podpory. Bez tego łatwo przeciążyć strop albo niepotrzebnie przepłacić za stal.
  2. Szalunek i stemple - szalunek to forma, w której beton przyjmuje kształt, a stemple to tymczasowe podpory utrzymujące ciężar mieszanki. Tu liczy się sztywność i dokładność, bo każde ugięcie deskowania przenosi się na płytę.
  3. Układanie zbrojenia - pręty stalowe muszą trafić dokładnie tam, gdzie przewiduje projekt. W miejscach podparć, przy otworach i na krawędziach często stosuje się dodatkowe wzmocnienia.
  4. Betonowanie i zagęszczanie - mieszankę podaje się zwykle jednorazowo lub w możliwie krótkim czasie. Wibrowanie, czyli zagęszczanie betonu wibratorem, usuwa pęcherze powietrza i poprawia jednorodność płyty.
  5. Pielęgnacja - świeży beton trzeba chronić przed zbyt szybkim wysychaniem, deszczem, mrozem i przegrzaniem. Często robi się to folią albo preparatem pielęgnacyjnym, a w standardowych warunkach pielęgnacja trwa zwykle co najmniej 7 dni. Pełną wytrzymałość przyjmuje się po około 28 dniach.
  6. Rozdeskowanie - demontaż szalunków nie powinien być robiony „na oko”. Zbyt wczesne zdjęcie podpór potrafi skończyć się rysami albo nadmiernym ugięciem.

Na tym etapie o jakości decydują już detale, przede wszystkim grubość, zbrojenie i pielęgnacja betonu.

Co decyduje o nośności i komforcie użytkowania

Największy błąd, jaki widzę na budowach, to patrzenie wyłącznie na grubość w centymetrach. Sama liczba niewiele mówi, jeśli nie znamy rozpiętości, obciążeń, układu ścian nośnych i otworów. W domach jednorodzinnych płyta bywa projektowana w zakresie 14-20 cm, ale przy rozpiętości około 6 m spotyka się też rozwiązania rzędu 10-16 cm - zawsze jako efekt obliczeń, nie domysłów.

W praktyce liczą się cztery rzeczy:

  • Rozpiętość - im większa odległość między podporami, tym trudniej utrzymać sztywność bez zwiększania grubości lub ilości stali.
  • Zbrojenie - jego układ musi odpowiadać strefom ściskania i rozciągania. W płycie pracują zarówno pręty dolne, jak i górne, szczególnie nad podporami.
  • Otulina - czyli warstwa betonu chroniąca stal przed korozją i ogniem. Jej brak skraca trwałość konstrukcji szybciej, niż wiele osób przypuszcza.
  • Masa własna - cięższa płyta zwykle lepiej tłumi dźwięki uderzeniowe i drgania, co poprawia komfort użytkowania wyższej kondygnacji.

Jeśli na stropie mają stanąć ciężkie ścianki działowe, wanna z wodą, duże przeszklenia lub schody żelbetowe, trzeba to przewidzieć już na etapie projektu. Późniejsze „dociążenie” konstrukcji to najprostsza droga do spękań i problemów z ugięciem. Skoro widać, co wpływa na pracę konstrukcji, łatwiej porównać ją z alternatywami.

Ile kosztuje i co najczęściej podbija budżet

Tu nie ma jednej stawki, ale są widełki, które pozwalają sensownie planować budżet. W 2026 roku w domach jednorodzinnych taka płyta jest najczęściej wyceniana orientacyjnie na 480-750 zł/m² z materiałem i robocizną, a sama robocizna bywa liczona na 180-250 zł/m². Jeśli wycena wygląda podejrzanie nisko, zawsze sprawdzam, czy obejmuje szalunki, stemple, pompę do betonu, stal i pielęgnację po wylaniu.

Pozycja Co zwykle podnosi koszt Na co zwrócić uwagę
Robocizna Skomplikowane zbrojenie, dużo narożników i otworów Doświadczenie ekipy i dokładność montażu
Szalunki i stemple Długi czas wynajmu i duża powierzchnia deskowania Czas, przez jaki konstrukcja musi pozostać podparta
Beton i pompa Odległość od betoniarni, jednorazowy wylew, dojazd Logistyka dostaw i dostęp dla sprzętu
Stal zbrojeniowa Większa rozpiętość i dodatkowe wzmocnienia przy otworach Średnice, zakłady i otulina zgodne z projektem

W prostych układach koszt da się jeszcze utrzymać w ryzach, ale przy wykuszach, dużych otworach i wielu przegrodach budżet rośnie bardzo szybko. Szalunki i stemple często muszą zostać pod stropem przez 2-4 tygodnie, więc koszt rośnie nie tylko od metrażu, ale też od czasu. Same liczby nie wystarczą, więc teraz zestawiam to rozwiązanie z innymi popularnymi stropami.

Jak wypada na tle innych stropów

Najlepiej porównywać nie samą nazwę systemu, tylko to, jak zachowuje się na budowie. Poniżej zestawiam trzy rozwiązania, które najczęściej przewijają się w domach jednorodzinnych i mniejszych obiektach.

Cecha Płyta monolityczna Strop gęstożebrowy Strop prefabrykowany
Tempo wykonania Wolniejsze, bo dochodzi szalowanie i pielęgnacja Średnie Najszybsze na etapie montażu
Swoboda projektu Bardzo wysoka Średnia Średnia lub niższa
Akustyka i sztywność Zazwyczaj bardzo dobre Dobre, ale zależne od systemu Dobre, zależne od układu płyt
Koszt robocizny Wyższy Niższy Zależny od dostępności i sprzętu
Ryzyko błędów Duże, jeśli ekipa nie ma wprawy Umiarkowane Mniejsze przy dobrej logistyce

Jeśli bryła jest prosta i liczy się czas, prefabrykat zwykle ma przewagę. Jeżeli jednak projekt jest niestandardowy, a inwestorowi zależy na sztywności i możliwości swobodnego kształtowania układu, płyta wylewana na miejscu często broni się lepiej. W praktyce jednak najwięcej problemów robi nie sama technologia, tylko wykonanie.

Najczęstsze błędy, które potem mszczą się rysami

Na budowie widzę zwykle te same potknięcia, tylko w różnych wariantach. Dobra wiadomość jest taka, że większości z nich da się uniknąć już na etapie organizacji robót.

  • Zbyt wczesne rozdeskowanie - pośpiech kończy się ugięciami i mikrorysami, których później nie da się już „odkręcić”.
  • Niedostateczne zagęszczenie betonu - puste kieszenie powietrzne osłabiają fragmenty płyty i pogarszają jej trwałość.
  • Brak pielęgnacji - świeży beton przesycha lub zamarza, a to obniża jego końcową jakość.
  • Przesunięte zbrojenie - pręty nie trafiają tam, gdzie przewidział konstruktor, więc konstrukcja pracuje inaczej niż w projekcie.
  • Zmiany w układzie ścian bez konsultacji - nawet niewielka korekta lokalizacji ściany działowej potrafi zmienić rozkład obciążeń.
  • Zbyt słabe podpory - źle ustawione stemple powodują ugięcie szalunku jeszcze przed betonowaniem albo w jego trakcie.

Jeśli te pułapki ominiesz, decyzja o takim stropie staje się znacznie bezpieczniejsza.

Co sprawdzić, zanim zamówisz szalunki i beton

Przed rozpoczęciem prac lubię przejść przez prostą checklistę. Oszczędza to nerwy, poprawki i koszty, które zwykle pojawiają się wtedy, gdy ktoś „dogadał się na budowie”, ale nie dopiął szczegółów.

  • czy projekt konstrukcyjny ma aktualne rysunki zbrojenia i podpór,
  • czy wiadomo, gdzie będą otwory, przepusty instalacyjne, schody i cięższe ściany,
  • czy ekipa ma doświadczenie z takim układem, a nie tylko z prostymi stropami,
  • czy dostępny jest beton o klasie przewidzianej w projekcie i z sensowną logistyką dostawy,
  • czy szalunki i stemple pozostaną na miejscu tak długo, jak wymaga tego konstruktor,
  • czy po wylaniu ktoś faktycznie dopilnuje pielęgnacji, a nie tylko „zostawi do wyschnięcia”,
  • czy na budowie nie pojawią się zmiany w ścianach lub instalacjach bez akceptacji projektanta.

Dobrze zaplanowana płyta żelbetowa nie wybacza chaosu na budowie, ale odwdzięcza się sztywnością, trwałością i spokojem użytkowania przez lata. Jeśli projekt ma nietypową geometrię, większe obciążenia albo potrzebujesz solidnej bazy pod dalsze warstwy wykończeniowe, to właśnie takie rozwiązanie bywa najrozsądniejsze.

FAQ - Najczęstsze pytania

Strop monolityczny jest idealny przy większych rozpiętościach, nieregularnym rzucie budynku oraz tam, gdzie konstrukcja musi pracować jako sztywna, jednolita płyta. Sprawdza się też przy podwyższonych wymaganiach akustycznych i dużych obciążeniach punktowych.
W 2026 roku koszt stropu monolitycznego w domach jednorodzinnych to orientacyjnie 480-750 zł/m² z materiałem i robocizną. Sama robocizna to około 180-250 zł/m². Cena zależy od złożoności projektu i lokalizacji.
Największe ryzyka to pośpiech przy rozdeskowaniu, niedostateczne zagęszczenie betonu, brak pielęgnacji oraz błędy w ułożeniu zbrojenia. Mogą one prowadzić do rys, ugięć i osłabienia konstrukcji.
Strop monolityczny oferuje najwyższą swobodę projektu, najlepszą akustykę i sztywność, ale jest wolniejszy w wykonaniu i droższy. Stropy gęstożebrowe i prefabrykowane są szybsze i tańsze, ale mają mniejszą elastyczność projektową.
Świeży beton należy chronić przed zbyt szybkim wysychaniem, deszczem, mrozem i przegrzaniem. Pielęgnacja trwa zazwyczaj co najmniej 7 dni i polega na przykrywaniu folią lub stosowaniu preparatów pielęgnacyjnych, aby zapewnić pełną wytrzymałość.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

strop monolityczny strop monolityczny wady i zalety strop monolityczny koszt robocizny
Autor Jędrzej Olszewski
Jędrzej Olszewski
Nazywam się Jędrzej Olszewski i od 6 lat zajmuję się budownictwem. Moje zainteresowanie tą dziedziną zaczęło się w młodości, kiedy fascynowałem się procesem tworzenia i projektowania różnych obiektów. W pracy staram się łączyć teoretyczną wiedzę z praktycznymi doświadczeniami, co pozwala mi na lepsze zrozumienie wyzwań, przed którymi stają zarówno profesjonaliści, jak i amatorzy w branży budowlanej. Piszę o różnych aspektach budownictwa, od nowoczesnych technologii po tradycyjne metody budowy. Zawsze dbam o to, aby moje teksty były rzetelne, zrozumiałe i aktualne. Staram się upraszczać skomplikowane zagadnienia, porównując różne źródła informacji i śledząc najnowsze trendy w branży. Moim celem jest dostarczenie czytelnikom wartościowej wiedzy, która pomoże im lepiej orientować się w świecie budownictwa.
