Dobry projekt zagospodarowania terenu przesądza nie tylko o tym, gdzie stanie budynek, lecz także o zgodności całej inwestycji z przepisami, warunkami zabudowy i możliwościami działki. Wyjaśniam, co powinien zawierać, na jakiej mapie się go przygotowuje, kiedy jest potrzebny do pozwolenia lub zgłoszenia oraz jakie błędy najczęściej opóźniają budowę.
Najważniejsze decyzje zapadają jeszcze przed rozpoczęciem budowy
- Podstawa opracowania to aktualna mapa do celów projektowych oraz ustalenia MPZP albo decyzji o warunkach zabudowy.
- Zakres dokumentu obejmuje część opisową i rysunkową, między innymi usytuowanie budynków, dojazd, media, zieleń i odwodnienie.
- Autor projektu musi posiadać odpowiednie uprawnienia budowlane i ponosi odpowiedzialność za zgodność opracowania z przepisami.
- Koszt prostego opracowania dla domu jednorodzinnego często wynosi około 1500-5000 zł, bez mapy i dodatkowych uzgodnień.
- Najczęstszy problem to projektowanie na nieaktualnej mapie albo pominięcie ograniczeń wynikających z planu miejscowego.

Co naprawdę pokazuje projekt zagospodarowania działki lub terenu
W języku urzędowym jest to część projektu budowlanego, która pokazuje inwestycję w relacji do konkretnej nieruchomości. Nie opisuje szczegółowo konstrukcji ścian czy instalacji wewnętrznych. Odpowiada za to, gdzie obiekt zostanie posadowiony, jak będzie dostępny, jak połączy się z infrastrukturą i jak wpłynie na otoczenie.
W praktyce traktuję ten dokument jak „instrukcję rozmieszczenia” całego zamierzenia budowlanego. Na jednej działce trzeba często zmieścić budynek, garaż, miejsce postojowe, dojście, zbiornik na deszczówkę, przyłącza, śmietnik i zieleń, a przy tym zachować wymagane odległości. Każdy z tych elementów może mieć znaczenie dla uzyskania zgody na budowę.
Formalne opracowanie jest jedną z części projektu budowlanego, obok projektu architektoniczno-budowlanego i technicznego. Wymagania dotyczące dokumentacji wynikają przede wszystkim z Prawa budowlanego oraz rozporządzenia określającego szczegółowy zakres i formę projektu budowlanego.
Projekt formalny a koncepcja zagospodarowania

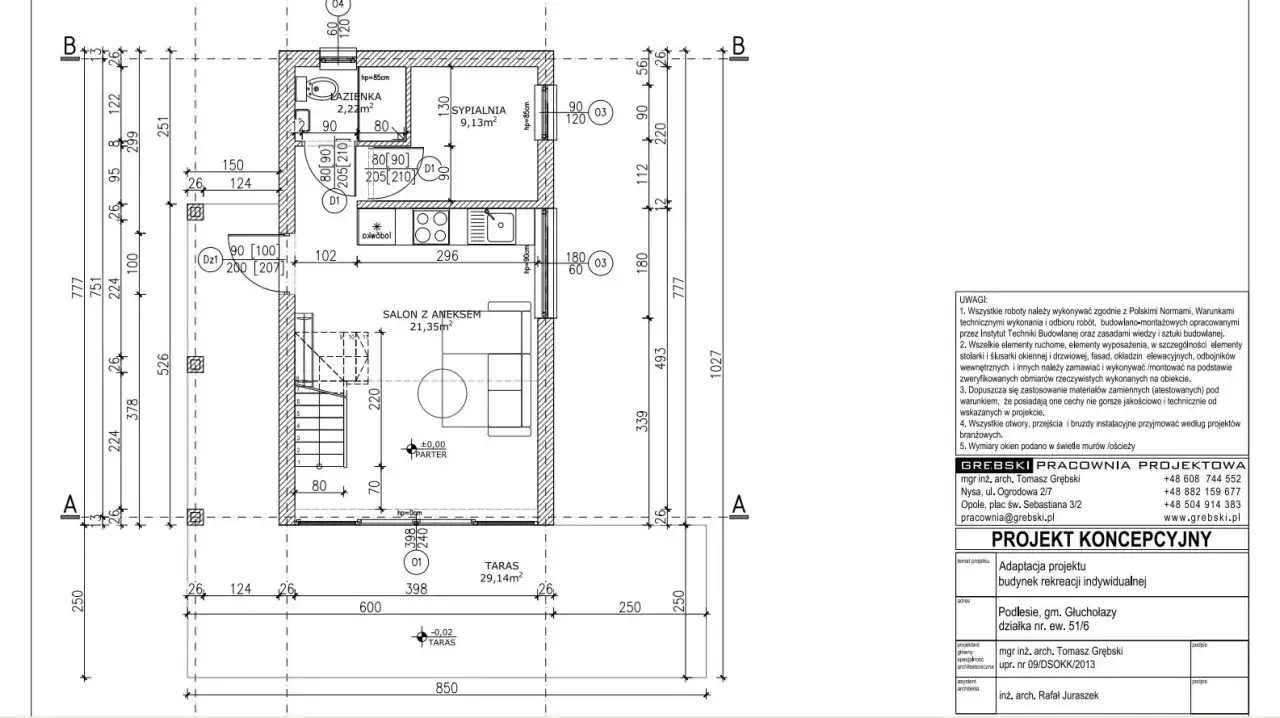

Biuro projektowe może przygotować także wcześniejszą koncepcję, na przykład kilka wariantów ustawienia domu na działce. Taki szkic pomaga podjąć decyzję, ale nie zastępuje dokumentacji do urzędu. Do procedury budowlanej potrzebne jest opracowanie wykonane przez osobę z odpowiednimi uprawnieniami, na właściwym podkładzie geodezyjnym.
To rozróżnienie ma znaczenie przy porównywaniu ofert. Cena za samą koncepcję może wyglądać atrakcyjnie, lecz później trzeba jeszcze zapłacić za formalny projekt, mapę, adaptację i wymagane uzgodnienia.
Co powinno znaleźć się w opracowaniu
Zakres zależy od rodzaju inwestycji, ale dokument powinien umożliwiać organowi sprawdzenie, czy zamierzenie spełnia wymagania przestrzenne i techniczne. Projektant przedstawia informacje w części opisowej oraz rysunkowej, a obie części muszą być ze sobą spójne.
Część opisowa
Opis zwykle obejmuje między innymi istniejący stan zagospodarowania, projektowane obiekty, sposób korzystania z terenu, układ komunikacyjny i rozwiązania infrastrukturalne. Powinien wyjaśniać także, jak rozwiązano kwestie odprowadzania ścieków, wód opadowych, zaopatrzenia w wodę i energię.
W zależności od inwestycji opis uwzględnia również ochronę przeciwpożarową, wpływ na środowisko, dostęp dla osób z niepełnosprawnościami, ukształtowanie terenu oraz sposób zabezpieczenia robót. Przy większych obiektach dochodzą dodatkowe analizy i uzgodnienia branżowe.
Część rysunkowa

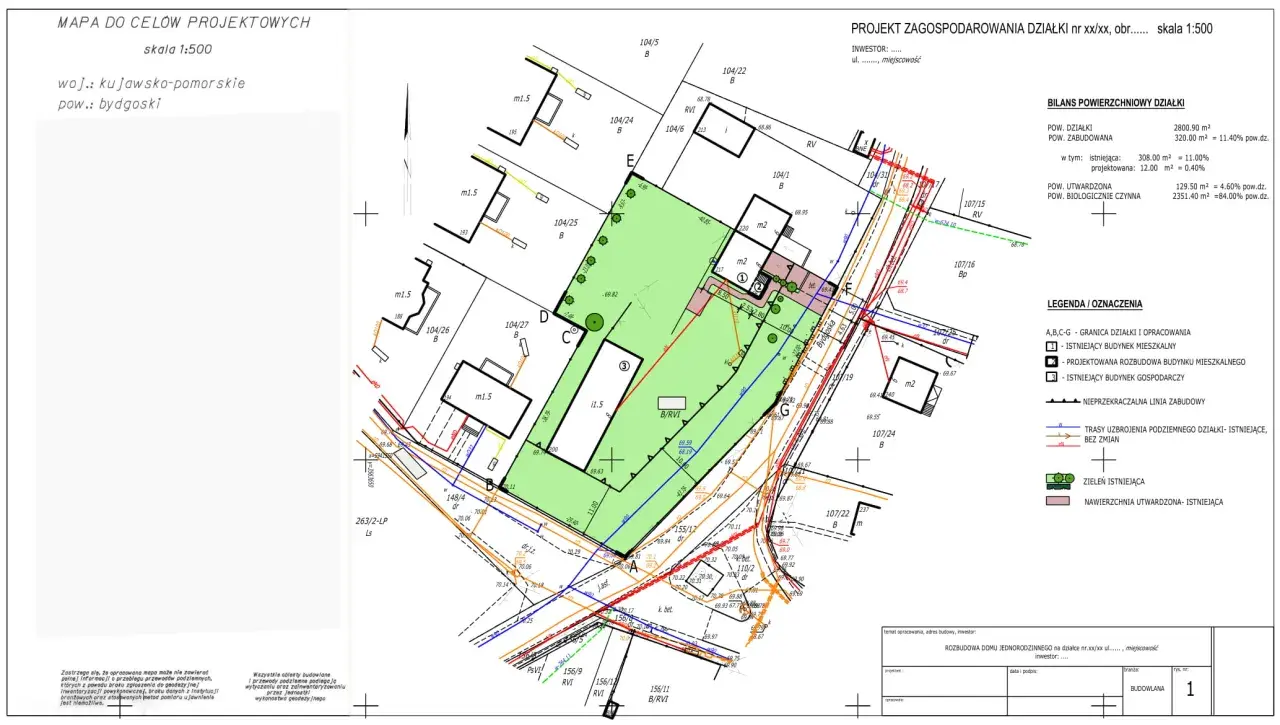

Rysunek sporządza się na aktualnej mapie do celów projektowych, najczęściej w skali 1:500, a w uzasadnionych przypadkach 1:1000. Na mapie powinny być widoczne granice działki, sąsiednie nieruchomości, istniejące obiekty, sieci uzbrojenia terenu oraz elementy projektowane.
- obrys i usytuowanie budynku wraz z wymiarami,
- odległości od granic działki i innych obiektów,
- wejścia, wjazdy, dojścia i miejsca postojowe,
- przyłącza oraz przebieg projektowanych sieci,
- rzędne terenu istniejącego i projektowanego,
- zieleń przeznaczoną do zachowania, usunięcia lub urządzenia,
- ogrodzenie, mury oporowe, zbiorniki, śmietnik i inne urządzenia budowlane.
Najwięcej problemów powodują zwykle nie same budynki, lecz elementy „dodatkowe”. Garaż, wiata, studnia, szambo czy podwyższenie terenu mogą zmienić sposób oceny całej inwestycji. Dlatego przed zamówieniem dokumentacji dobrze spisać wszystkie planowane elementy, nawet jeśli część z nich ma powstać dopiero za kilka lat.
Od mapy do gotowego dokumentu
Najbezpieczniejsza kolejność prac zaczyna się od sprawdzenia możliwości zabudowy, a nie od wyboru miejsca dla domu. Projektant powinien najpierw znać parametry działki, ograniczenia planistyczne i przebieg istniejących sieci. Dopiero wtedy można sensownie ocenić, czy wybrany projekt budynku rzeczywiście pasuje do nieruchomości.
- Sprawdź MPZP albo uzyskaj warunki zabudowy. Plan miejscowy może określać między innymi maksymalną powierzchnię zabudowy, wysokość budynku, kąt nachylenia dachu, linię zabudowy i udział powierzchni biologicznie czynnej.
- Zamów mapę do celów projektowych. Geodeta aktualizuje dane na podstawie pomiarów terenowych i materiałów geodezyjnych. Zwykła mapa zasadnicza pobrana z urzędu często nie wystarcza.
- Przekaż projektantowi komplet informacji. Potrzebne mogą być między innymi decyzja o warunkach zabudowy, wypis z planu, warunki przyłączenia mediów, badania geotechniczne i informacje o istniejących obiektach.
- Ustal wariant rozmieszczenia. Na tym etapie warto porównać ustawienie budynku względem stron świata, drogi, sąsiadów i przyszłego ogrodu.
- Wykonaj dokumentację i uzgodnienia. Zakres uzgodnień zależy od inwestycji. Nie każda działka wymaga identycznego zestawu opinii.
- Sprawdź spójność przed złożeniem wniosku. Rzędne, odległości, powierzchnie i przebieg przyłączy powinny odpowiadać pozostałym częściom projektu budowlanego.
Z mojego punktu widzenia najwięcej pieniędzy oszczędza nie negocjowanie ceny projektu, lecz wczesne wykrycie problemu z działką. Przesunięcie budynku o kilka metrów na etapie koncepcji jest proste. Po wykonaniu uzgodnień i złożeniu dokumentów może oznaczać poprawki, dodatkowe opłaty i kilka tygodni oczekiwania.
Dlaczego mapa jest tak ważna
Mapa do celów projektowych powinna pokazywać aktualny stan terenu, w tym istniejące budynki, ogrodzenia, sieci, drogi, drzewa i charakterystyczne rzędne. Jeśli na działce powstało nowe ogrodzenie albo przebudowano przyłącze, a mapa tego nie pokazuje, projektant pracuje na błędnych danych.
Orientacyjny koszt mapy dla typowej działki pod dom jednorodzinny wynosi w 2026 roku około 800-2500 zł. W dużym mieście, przy trudnym ukształtowaniu, dużej powierzchni lub rozbudowanej infrastrukturze cena może być wyższa.
MPZP, warunki zabudowy i procedura budowlana
Sam projekt nie daje prawa do rozpoczęcia robót. Najpierw trzeba ustalić, jaka procedura dotyczy konkretnego zamierzenia. Zasadą jest pozwolenie na budowę, ale przepisy przewidują także inwestycje realizowane na podstawie zgłoszenia oraz takie, które nie wymagają ani pozwolenia, ani zgłoszenia.
Jeżeli dla działki obowiązuje miejscowy plan zagospodarowania przestrzennego, projektant sprawdza zgodność inwestycji z jego ustaleniami. Gdy planu nie ma, często potrzebna jest decyzja o warunkach zabudowy. Jej uzyskanie nie jest formalnością techniczną, lecz osobną procedurą planistyczną, dlatego dobrze rozpocząć ją odpowiednio wcześnie.
Pozwolenie na budowę
Do wniosku zazwyczaj dołącza się projekt zagospodarowania działki lub terenu, projekt architektoniczno-budowlany, wymagane opinie i uzgodnienia, oświadczenie o prawie do dysponowania nieruchomością na cele budowlane oraz decyzję o warunkach zabudowy, jeśli jest wymagana.
Według aktualnych procedur GUNB dokumentacja papierowa jest co do zasady składana w trzech egzemplarzach, natomiast dokumentacja elektroniczna w jednym egzemplarzu. Konkretne wymagania zależą jednak od rodzaju sprawy, dlatego przed złożeniem wniosku trzeba sprawdzić właściwy formularz i zakres załączników.
Zgłoszenie budowy
Przy zgłoszeniu projekt również może być wymagany. To, że procedura jest prostsza niż pozwolenie, nie oznacza dowolności w usytuowaniu obiektu. Organ może wnieść sprzeciw, jeśli dokumentacja narusza przepisy, ustalenia planu albo warunki zabudowy.
Projektant odpowiada za zgodność opracowania z przepisami i zasadami wiedzy technicznej. Inwestor powinien natomiast dopilnować, by projekt obejmował pełny zakres planowanych robót, a nie tylko główny budynek.
Ile kosztuje przygotowanie dokumentacji
Nie ma jednej urzędowej stawki za opracowanie. Cena zależy od wielkości działki, stopnia jej uzbrojenia, ukształtowania terenu, rodzaju obiektu, lokalnych wymagań i tego, czy projektant wykonuje również adaptację gotowego projektu domu.
| Element | Orientacyjny koszt w 2026 roku | Co najbardziej wpływa na cenę |
|---|---|---|
| Mapa do celów projektowych | 800-2500 zł | Powierzchnia, lokalizacja, rzeźba terenu i liczba sieci |
| Samodzielne opracowanie zagospodarowania działki | 1500-5000 zł | Rodzaj inwestycji, liczba obiektów i zakres uzgodnień |
| Adaptacja projektu gotowego z zagospodarowaniem | 3500-8000 zł | Zakres zmian, lokalizacja budynku i odpowiedzialność projektanta |
| Indywidualny projekt większej inwestycji | powyżej 8000 zł | Branże, drogi, retencja, ochrona przeciwpożarowa i skala terenu |
Podane kwoty są orientacyjne i nie obejmują wszystkich możliwych opracowań. Osobno mogą być rozliczane badania geotechniczne, projekt zjazdu, operat wodnoprawny, inwentaryzacja zieleni, przyłącza czy uzgodnienia z zarządcą drogi.
Przy wyborze oferty sprawdzam przede wszystkim, co dokładnie zawiera cena. Niska kwota może dotyczyć wyłącznie narysowania obrysu budynku, podczas gdy inwestor zakłada, że obejmuje także komunikację, odwodnienie, media i obsługę formalną.
Błędy, które najczęściej komplikują inwestycję
Projektowanie na starej mapie
To jeden z najprostszych sposobów na powstanie rozbieżności między dokumentacją a rzeczywistością. Błąd może dotyczyć nawet pozornie małego elementu, na przykład przebiegu kabla, granicy ogrodzenia albo wysokości terenu. W konsekwencji potrzebna jest aktualizacja mapy i ponowne sprawdzenie projektu.
Ignorowanie zapisów planu miejscowego
Inwestorzy często skupiają się na powierzchni domu, a pomijają linię zabudowy, powierzchnię biologicznie czynną i geometrię dachu. Tymczasem przekroczenie jednego parametru może uniemożliwić zatwierdzenie całego zamierzenia.
Brak miejsca na wodę opadową
Woda z dachu i utwardzonych nawierzchni nie powinna być automatycznie kierowana na sąsiednią działkę. W projekcie trzeba przewidzieć rozwiązanie dopasowane do warunków gruntowych i lokalnych wymagań, na przykład rozsączanie, zbiornik retencyjny albo odprowadzenie do właściwej sieci.
Traktowanie przyszłych elementów jako nieważnych
Altana, wiata, dodatkowy garaż czy duży taras mogą wpływać na bilans powierzchni i odległości. Jeśli inwestor planuje je od początku, rozsądniej uwzględnić je w analizie niż później odkryć, że ograniczają możliwość rozbudowy.
Przeczytaj również: Taras na gruncie - Zbuduj trwały! Spadek, podbudowa, materiały
Brak sprawdzenia dojazdu i przyłączy
Dom może dobrze wyglądać na mapie, ale mieć niewygodny wjazd albo zbyt długie i kosztowne przyłącza. Zanim zaakceptuję układ działki, sprawdziłbym możliwość manewrowania, przebieg drogi pożarowej tam, gdzie jest wymagana, oraz realne miejsce na skrzynki, studnie i urządzenia techniczne.
Dobrze zaplanowana działka daje więcej niż zgodę urzędu
Najlepsze opracowanie nie kończy się na spełnieniu minimalnych wymagań. Powinno pomóc tak ustawić budynek, aby wykorzystać światło dzienne, zachować prywatność, ograniczyć długość przyłączy i zostawić sensowną przestrzeń na ogród lub przyszłą rozbudowę.
Przed podpisaniem umowy z projektantem przygotuj mapę działki, dokumenty planistyczne, listę wszystkich planowanych obiektów i własne priorytety. Dobrze wykonana analiza terenu na początku zwykle kosztuje mniej niż poprawianie dokumentacji po wezwaniu urzędu, a przy okazji pozwala uniknąć decyzji, których później trudno cofnąć.
