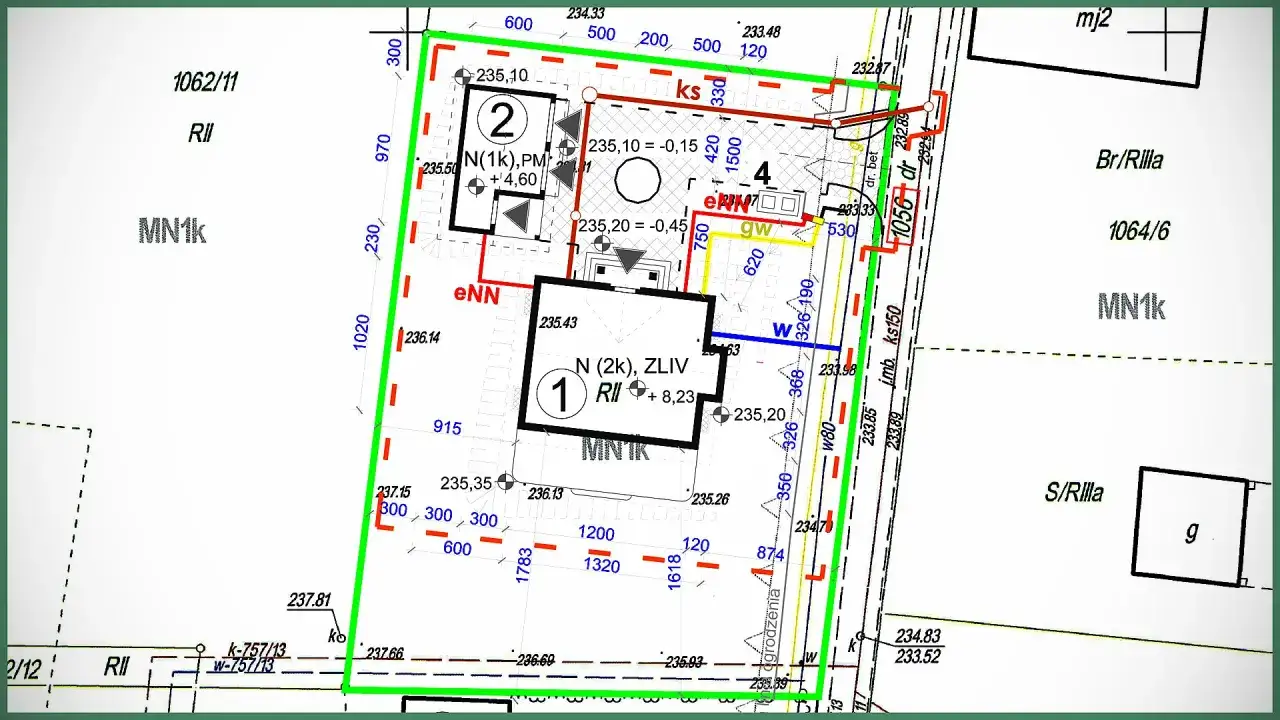

Planowanie budowy domu, przyłącza albo większej przebudowy zaczyna się często od pytania, czy posiadana mapa wystarczy projektantowi. Mapa do celów projektowych jest geodezyjnym podkładem, na którym powstaje projekt zagospodarowania działki, dlatego wyjaśniam, co zawiera, kiedy jest potrzebna, ile kosztuje, jak długo się ją wykonuje i co zrobić, aby nie zatrzymała inwestycji.
Najważniejsze informacje przed zamówieniem mapy
- Cel opracowania to przygotowanie aktualnego podkładu dla projektu budowlanego i zagospodarowania działki.
- Typowy termin wynosi około 2-6 tygodni, choć trudna działka lub opóźnienia w urzędzie mogą go wydłużyć.
- Orientacyjny koszt dla prostej działki pod dom jednorodzinny to zwykle 800-2500 zł, a przy większym zakresie prac cena może przekroczyć 3000 zł.
- Nie ma jednego ustawowego terminu ważności. Mapa musi być aktualna w dniu wykorzystania jej do projektu.
- Mapę przygotowuje geodeta, korzystając z materiałów państwowego zasobu i własnych pomiarów terenowych.

Czym naprawdę jest ten geodezyjny podkład
To nie jest zwykły wydruk z geoportalu ani kopia mapy zasadniczej pobrana ze starostwa. Geodeta tworzy opracowanie na podstawie danych z państwowego zasobu geodezyjnego, pomiarów w terenie i informacji potrzebnych przy konkretnej inwestycji. Dzięki temu projektant pracuje na obrazie działki, który powinien odpowiadać rzeczywistemu stanowi terenu.
Na mapie pokazuje się między innymi granice działek, budynki, drogi, ogrodzenia, uzbrojenie terenu, rzędne wysokościowe i ukształtowanie terenu. W zależności od zamierzenia można uwzględnić także drzewa, rowy, skarpy, elementy małej architektury albo dodatkowe pomiary wskazane przez architekta.
Mapa projektowa a mapa zasadnicza
Mapa zasadnicza jest urzędowym opracowaniem obejmującym określone informacje o terenie. Sama w sobie nie zawsze wystarcza do wykonania projektu, ponieważ może nie uwzględniać zmian, które pojawiły się w terenie, albo nie zawierać szczegółów istotnych dla konkretnej budowy.
Mapa projektowa jest przygotowywana pod określone zamierzenie. Geodeta aktualizuje dane, wykonuje pomiary i określa obszar opracowania tak, aby projektant mógł prawidłowo usytuować budynek oraz zaplanować komunikację i przyłącza. Gotowa mapa internetowa nie zastępuje tego opracowania.
Do czego wykorzystuje ją projektant
Na tym podkładzie powstaje projekt zagospodarowania działki lub terenu. Projektant nanosi obrys projektowanego budynku, odległości od granic, dojścia, dojazdy, miejsca postojowe, przyłącza, sposób odprowadzania wód opadowych i inne elementy wymagane dla danej inwestycji.
W praktyce dobra mapa pozwala szybko ocenić, czy planowany dom mieści się na działce, czy zachowuje wymagane odległości i czy możliwe będzie podłączenie do sieci. To właśnie dlatego oszczędzanie na zakresie pomiaru bywa pozorne. Brak jednego istotnego elementu może oznaczać poprawki projektu albo konieczność zlecenia aktualizacji.
Kiedy mapa jest potrzebna przy inwestycji
Najczęściej zamawia się ją przed przygotowaniem projektu budowlanego domu jednorodzinnego, budynku usługowego, hali, drogi, większego garażu albo sieci uzbrojenia terenu. Część rysunkową projektu zagospodarowania działki wykonuje się na aktualnej mapie projektowej lub jej kopii, dlatego dokument jest ważny zarówno przy pozwoleniu na budowę, jak i przy zgłoszeniu, jeśli do zgłoszenia dołącza się projekt budowlany.
Mapa może być również potrzebna przy adaptacji projektu gotowego. Architekt musi dopasować gotowy budynek do konkretnej działki, uwzględnić poziomy terenu, wjazd, przyłącza i ograniczenia wynikające z miejscowego planu albo decyzji o warunkach zabudowy.
| Rodzaj planowanej czynności | Czy mapa projektowa jest zwykle potrzebna | Dlaczego |
|---|---|---|
| Budowa domu | Tak | Jest podkładem projektu zagospodarowania działki. |
| Adaptacja projektu gotowego | Tak | Pozwala dopasować budynek do warunków konkretnego terenu. |
| Budowa przyłącza lub sieci | Najczęściej tak | Potrzebne są aktualne dane o przebiegu sieci i wysokościach. |
| Wniosek o warunki zabudowy | Nie zawsze | Procedura może wymagać innego rodzaju mapy, zależnie od wymagań urzędu. |
| Zakup działki lub analiza inwestycyjna | Nie | Do wstępnej analizy zwykle wystarczają materiały ewidencyjne i planistyczne. |
Istotne rozróżnienie dotyczy procedury uzyskania warunków zabudowy. Do samego wniosku często wykorzystuje się mapę zasadniczą albo ewidencyjną w wymaganej skali, a nie pełne opracowanie projektowe. Nie zamawiałbym droższej mapy projektowej tylko po to, aby złożyć wniosek o warunki zabudowy, chyba że urząd lub projektant wyraźnie wskaże taką potrzebę.
Inaczej wygląda sytuacja, gdy inwestor ma już decyzję o warunkach zabudowy i przechodzi do projektu. Wtedy aktualne opracowanie geodezyjne staje się jednym z podstawowych dokumentów dla architekta.
Co powinna zawierać mapa i jak ją czytać
Zakres opracowania dopasowuje się do rodzaju i wielkości inwestycji. Dla domu jednorodzinnego zwykle potrzebna jest mapa w skali 1:500, natomiast przy większych obszarach, obiektach liniowych albo rozległych sieciach geodeta może zaproponować inną skalę, o ile pozwala ona prawidłowo przedstawić wymagane dane.
Elementy, których nie powinno zabraknąć
- granice działki i numery ewidencyjne,
- istniejące budynki oraz inne obiekty budowlane,
- drogi, chodniki, zjazdy, ogrodzenia i dojścia,
- sieci uzbrojenia terenu, między innymi wodociągowe, kanalizacyjne, gazowe, energetyczne i telekomunikacyjne,
- ukształtowanie terenu oraz charakterystyczne rzędne wysokościowe,
- zieleń wysoką, w tym pomniki przyrody,
- elementy wskazane dodatkowo przez inwestora lub projektanta,
- opis mapy, skala, układ współrzędnych, dane geodety i identyfikator zgłoszenia prac.
Warto zwrócić uwagę na opis i podpis kierownika prac geodezyjnych. Dokument powinien mieć tytuł wskazujący jego przeznaczenie, dane wykonawcy, numer uprawnień zawodowych kierownika oraz informację o obszarze objętym aktualizacją. W wersji elektronicznej mapa może być przekazana jako plik wektorowy lub rastrowy, zależnie od potrzeb projektanta.
Granice i odległości od sąsiadów
To jeden z fragmentów, które mają największe znaczenie przy małych działkach. Jeżeli budynek ma znaleźć się w odległości do 4 metrów od granicy, a inny obiekt budowlany w odległości do 3 metrów, geodeta może mieć obowiązek dokładniejszego określenia punktów granicznych, gdy dane w zasobie nie zapewniają odpowiedniej dokładności.
Nie oznacza to automatycznie przeprowadzenia rozgraniczenia nieruchomości. Jeżeli jednak granica jest niejasna, a inwestor planuje budowę blisko niej, trzeba liczyć się z dodatkowymi czynnościami i kosztem. Mapa projektowa nie rozwiązuje sporu własnościowego, ale może ujawnić, że taki problem istnieje, zanim architekt zacznie rysować budynek.
Sieci uzbrojenia nie zawsze są widoczne idealnie
Informacje o sieciach pochodzą z zasobu, dokumentacji branżowej i pomiarów. Nie każda stara instalacja została jednak zinwentaryzowana z taką samą dokładnością. Przy inwestycjach z dużą liczbą przyłączy warto dodatkowo uzgodnić zakres z gestorami sieci, ponieważ mapa geodezyjna nie daje gwarancji, że każda nieudokumentowana instalacja podziemna zostanie wykryta.
To szczególnie ważne przy przebudowie istniejących obiektów, pracach w pasie drogowym i inwestycjach na terenach zurbanizowanych. W takich miejscach koszt dodatkowej weryfikacji jest zwykle mniejszy niż ryzyko kolizji podczas robót.
Jak zamówić opracowanie bez niepotrzebnego oczekiwania
Najlepszy moment na zlecenie prac to etap, na którym znany jest już planowany rodzaj inwestycji, ale projekt nie został jeszcze zamknięty. Geodeta potrzebuje wiedzieć, czy chodzi o dom, przyłącze, drogę, halę, podział terenu albo większy zespół obiektów. Od tego zależy obszar pomiaru i zakres danych.
- Przygotuj numer działki, obręb ewidencyjny i lokalizację. Przydatne są także informacje o sąsiednich działkach oraz planowanym obiekcie.
- Poproś projektanta o wskazanie zakresu. Architekt powinien określić, czy potrzebne są dodatkowe rzędne, drzewa, skarpy, istniejące przyłącza albo większy obszar poza granicą działki.
- Porównaj oferty geodetów. Sprawdź, czy cena obejmuje pomiar terenowy, opracowanie, przekazanie dokumentów do zasobu, wersję papierową i pliki dla projektanta.
- Ustal termin realny, a nie tylko deklarowany. Zapytaj, czy podany czas liczy się od podpisania zlecenia, pomiaru czy zakończenia weryfikacji dokumentacji.
- Przekaż gotową mapę projektantowi. Najczęściej potrzebna jest wersja PDF oraz plik edytowalny, na przykład DWG lub DXF, jeśli pracownia wymaga takiego formatu.
Sam pomiar w terenie może zająć jeden dzień, ale przygotowanie całego opracowania trwa dłużej. Geodeta analizuje materiały, wykonuje pomiary, opracowuje dane, sporządza mapę i przekazuje dokumentację do właściwego organu. Dla prostej działki rozsądnie jest przyjąć 2-6 tygodni, a w sezonie budowlanym zostawić dodatkowy zapas.
Termin wydłużają między innymi niepełne dane w zasobie, gęste uzbrojenie, trudny dostęp do działki, zalesienie, skomplikowane granice oraz konieczność aktualizacji większego obszaru. W dużych miastach dodatkowym czynnikiem bywa obciążenie powiatowego ośrodka dokumentacji geodezyjnej.
Ile kosztuje opracowanie i jak długo pozostaje aktualne
Nie istnieje jeden urzędowy cennik tej usługi. Cena zależy od lokalizacji, powierzchni, ukształtowania terenu, liczby sieci, dostępności materiałów i zakresu pomiarów. W 2026 roku dla typowej, niewielkiej działki pod dom jednorodzinny najczęściej spotyka się kwoty około 800-2500 zł, choć w części regionów realna wycena może być wyższa.
| Zakres prac | Orientacyjny koszt | Co wpływa na cenę |
|---|---|---|
| Prosta działka pod dom | 800-1800 zł | Niewielka powierzchnia, łatwy teren i kompletne dane. |
| Działka miejska lub intensywnie uzbrojona | 1500-3000 zł | Duża liczba sieci, zabudowa sąsiednia i dodatkowe pomiary. |
| Większy obszar albo inwestycja liniowa | 3000 zł i więcej | Rozległy zakres, wiele działek, drogi lub przyłącza. |
| Aktualizacja istniejącej mapy | Indywidualna wycena | Zakres zmian i konieczność ponownego pomiaru. |
Przy porównywaniu ofert nie patrzę wyłącznie na kwotę końcową. Tania oferta może nie obejmować dodatkowych elementów, których zażąda projektant, albo może dotyczyć mniejszego zakresu niż opracowanie konkurencyjne. Najważniejsze jest porównanie tego samego zakresu prac, a nie samych cen.
Przeczytaj również: Mur oporowy: Jak prawidłowo zbroić? Poradnik krok po kroku
Brak sztywnego terminu ważności
Przepisy nie wskazują jednej daty, po której mapa automatycznie traci ważność. Decydująca jest jej aktualność w chwili wykorzystania do projektu. Jeżeli po pomiarze powstał nowy budynek, zmieniło się ogrodzenie, wykonano niwelację, pojawiła się sieć albo zmieniły się granice działek, opracowanie może wymagać aktualizacji.
Mapa sprzed kilku miesięcy może nadal być przydatna na spokojnym, niezmienionym terenie. Z kolei mapa starsza, ale obejmująca obszar intensywnych robót, może szybko przestać odpowiadać rzeczywistości. W razie wątpliwości projektant lub organ administracji może poprosić o potwierdzenie aktualności albo nowe opracowanie.
Moja praktyczna rada jest prosta. Zamów mapę wtedy, gdy projektant będzie mógł rozpocząć pracę w ciągu najbliższych tygodni, i nie wykonuj wcześniej robót zmieniających teren. Niwelacja działki, rozbiórka szopy czy budowa ogrodzenia mogą sprawić, że świeża mapa przestanie być zgodna ze stanem faktycznym.
Najbezpieczniejsza kolejność działań przy budowie
Najmniej problemów pojawia się wtedy, gdy inwestor najpierw sprawdza przeznaczenie działki w MPZP albo uzyskuje warunki zabudowy, potem konsultuje zamierzenie z projektantem i dopiero na tej podstawie zleca geodecie odpowiedni zakres mapy. Dzięki temu nie płaci za pomiary, które później okażą się niepotrzebne.
- sprawdź MPZP albo decyzję o warunkach zabudowy,
- ustal z architektem obszar i zakres opracowania,
- zamów mapę u geodety z uprawnieniami,
- zweryfikuj, czy dokument zawiera podpis, opis, skalę i aktualne dane,
- przekaż projektantowi zarówno wersję do dokumentacji, jak i pliki robocze,
- przed złożeniem projektu upewnij się, że na działce nie zaszły zmiany.
Dobrze przygotowana mapa nie jest efektownym dokumentem, ale potrafi przesądzić o sprawnym przebiegu całej inwestycji. Największą oszczędność daje nie najniższa cena, lecz odpowiedni zakres, aktualność i przekazanie opracowania projektantowi we właściwym momencie.
