Równa, stabilna podłoga zaczyna się dużo wcześniej niż od wyboru płytek czy paneli. W praktyce to właśnie jastrych decyduje o tym, czy posadzka będzie trwała, cicha i bezproblemowa w codziennym użytkowaniu. Poniżej wyjaśniam, jak dobrać rodzaj podkładu, ile naprawdę trzeba odczekać przed dalszymi pracami i które błędy najczęściej kończą się poprawkami.
Najważniejsze rzeczy, które warto ustalić przed wykonaniem podkładu podłogowego
- Najpierw określ wykończenie: płytki, panele, parkiet czy wykładzina wymagają innego przygotowania podłoża.
- Do pomieszczeń narażonych na wilgoć zwykle lepiej sprawdza się podkład cementowy.
- Przy ogrzewaniu podłogowym liczy się nie tylko materiał, ale też grubość warstwy i procedura wygrzewania.
- Gotowość do układania posadzki potwierdza się wilgotnością CM, a nie samym czasem od wylania.
- Najczęstsze problemy to zła dylatacja, nadmiar wody, brak gruntowania i zbyt wczesne obciążenie.
Do czego naprawdę służy warstwa pod posadzką
Ta warstwa ma trzy zadania naraz: wyrównać podłoże, przenieść obciążenia i stworzyć stabilną bazę pod wykończenie. To nie jest tylko „wypełnienie” między stropem a podłogą, ale element, który wpływa na akustykę, trwałość i komfort użytkowania całego wnętrza.

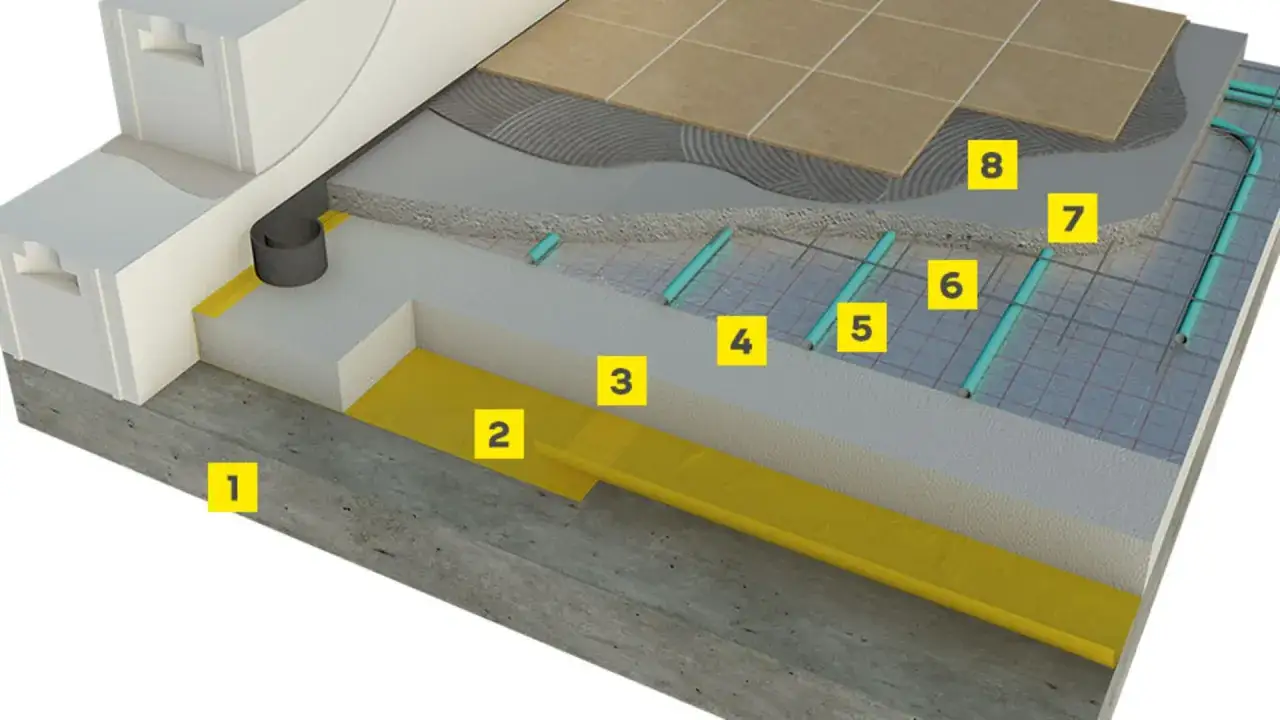

Ja patrzę na nią przede wszystkim jak na techniczny bufor. W domu z ogrzewaniem podłogowym musi dobrze przewodzić ciepło, w łazience i kuchni ma lepiej znosić wilgoć, a w salonie zapewnić wystarczająco równą powierzchnię pod panele albo parkiet. Jeśli ktoś traktuje ją wyłącznie jako „coś do zalania”, zwykle kończy z rysami, odspojeniami albo problemami z późniejszym klejeniem okładziny.
W praktyce liczy się też sposób pracy tej warstwy: może być zespolona z podłożem, ułożona na izolacji albo wykonana jako system suchy. Każdy wariant zachowuje się inaczej, więc wybór warto zacząć od funkcji, a dopiero potem przejść do samego materiału. Kiedy wiadomo już, po co ta warstwa ma pracować, wybór technologii staje się znacznie prostszy.

Jak dobrać technologię do pomieszczenia i terminu
Najkrócej mówiąc: ja dobieram technologię od końca, czyli od tego, co ma leżeć na wierzchu i jak szybko trzeba wejść z dalszymi pracami. Inny podkład wybieram pod łazienkę, inny pod duży salon z ogrzewaniem, a jeszcze inny do remontu starego stropu, który nie powinien dostać zbyt dużego obciążenia.
| Technologia | Kiedy się sprawdza | Mocne strony | Ograniczenia | Typowa grubość |
|---|---|---|---|---|
| Podkład cementowy | Łazienki, kuchnie, wejścia, garaże i większość pomieszczeń, w których liczy się odporność na wilgoć | Uniwersalny, odporny na wodę, dobrze znosi intensywne użytkowanie | Schnie dłużej, ma większy skurcz niż wersje anhydrytowe | Zwykle 45 mm i więcej, w zależności od układu warstw |
| Podkład anhydrytowy | Duże, otwarte powierzchnie i podłogówka, gdy zależy mi na bardzo równej, dobrze przewodzącej ciepło bazie | Bardzo dobra rozlewność, mniejszy skurcz, wygodne układanie na większych metrażach | Nie lubi stałego zawilgocenia, wymaga dobrego przygotowania pod okładziny wrażliwe na wilgoć | Zwykle 40-45 mm i więcej |
| Suchy podkład | Remonty, stropy drewniane, lekkie konstrukcje i miejsca, w których nie chcę robić mokrych prac | Niska masa, szybki montaż, brak czasu schnięcia jak przy tradycyjnych masach | Mniej toleruje stałą wilgoć i duże obciążenia punktowe | Często ok. 18-25 mm samych elementów, zależnie od systemu |
| Masa samopoziomująca | Wyrównanie powierzchni przed panelami, płytkami lub wykładziną, gdy potrzebuję cienkiej warstwy korekcyjnej | Bardzo dobra gładkość, szybkie korygowanie lokalnych nierówności | Nie zastępuje grubej warstwy nośnej | Od 1-15 mm albo 3-50 mm, zależnie od produktu |
Jeśli mam wskazać prostą zasadę, to cementowy wybieram tam, gdzie ważna jest odporność na wilgoć, anhydrytowy tam, gdzie liczy się równość i współpraca z ogrzewaniem, a suchy system wtedy, gdy remont nie znosi długiego schnięcia ani dużego ciężaru. To z kolei prowadzi do samego wykonania, bo nawet dobry materiał można zepsuć na etapie układania.
Jak wygląda poprawne wykonanie krok po kroku
Prace zaczynam od sprawdzenia podłoża. Musi być nośne, czyste i odpowiednio przygotowane, bez pyłu, luźnych fragmentów i resztek po poprzednich warstwach. W praktyce najlepiej pracuje się w temperaturze około 5-25°C, bo wtedy masa wiąże przewidywalnie, a podłoże nie wysycha zbyt gwałtownie.
Przygotowanie i wylanie
- Oczyszczam podłoże i sprawdzam jego równość oraz przyczepność.
- Układam izolację termiczną lub akustyczną, jeśli projekt tego wymaga.
- Montaż taśmy brzegowej traktuję obowiązkowo, bo to ona przejmuje ruch warstwy przy ścianach.
- Plan dylatacji rozrysowuję przed wylaniem, a nie po fakcie. Dylatacja to celowa szczelina, która pozwala podłodze pracować bez pękania.
- Jeśli w podłodze jest ogrzewanie, kontroluję rozstaw rur i wymaganą otulinę nad instalacją.
- Mieszankę układam i wyrównuję zgodnie z technologią: ręcznie, mechanicznie albo jako masę samopoziomującą.
Przeczytaj również: Jak zrobić wylewkę? Kompletny przewodnik DIY krok po kroku
Pielęgnacja i wygrzewanie
Po wykonaniu warstwy nie przyspieszam na siłę prac wykończeniowych. Zbyt szybkie suszenie, przeciągi albo intensywne ogrzewanie potrafią spowodować rysy powierzchniowe i odspojenia. Przy ogrzewaniu podłogowym stosuję procedurę wygrzewania: temperatura wody startuje nisko, potem rośnie stopniowo, zwykle co 2 dni o 5°C, aż do maksymalnie około 50°C, po czym równie stopniowo schodzi w dół. To nie jest formalność, tylko sposób na bezpieczne ułożenie warstw i sprawdzenie, jak układ reaguje na temperaturę.
Na końcu i tak decyduje pomiar wilgotności metodą CM. Dla podkładów cementowych przyjmuje się zwykle poziom do 2%, a dla anhydrytowych najczęściej do 0,5%, przy ogrzewaniu jeszcze niższy. Dopiero po takim cyklu widać, czy warstwa jest gotowa na wykończenie, a jeśli nie, najłatwiej wychodzą błędy, które później kosztują najwięcej.
Błędy, które najdrożej wychodzą po kilku tygodniach
Najczęstszy problem nie zaczyna się od samego materiału, tylko od pośpiechu. Widziałem już dobrze dobraną technologię, która przegrała z brakiem taśmy brzegowej, źle ustawioną dylatacją albo zbyt wczesnym klejeniem płytek. To są drobiazgi na etapie robót, ale bardzo kosztowne po zakończeniu prac.
- Brak taśmy brzegowej powoduje przenoszenie naprężeń na ściany i zwiększa ryzyko spękań.
- Zbyt dużo wody obniża parametry wytrzymałościowe i wydłuża czas schnięcia.
- Pominięte dylatacje kończą się rysami, zwłaszcza na większych polach i przy skomplikowanym układzie pomieszczeń.
- Brak gruntowania przy warstwach wyrównujących prowadzi do słabej przyczepności i pylenia.
- Ignorowanie wilgotności CM jest jednym z najpewniejszych sposobów na odspojenie kleju, szczególnie pod parkietem i wykładziną.
- Pominięcie wygrzewania w podłogówce zwiększa ryzyko uszkodzeń i późniejszych reklamacji.
Jedna rzecz, którą zawsze podkreślam inwestorom, jest dość prosta: podłoga ma pracować jako system, a nie jako zbiór przypadkowo dobranych warstw. Gdy ten układ działa, błędy są rzadkie; gdy jest zrobiony „na skróty”, awarie pojawiają się szybciej, niż ktokolwiek planował. A skoro o kosztach mowa, czas schnięcia i termin wejścia z wykończeniem potrafią zmienić cały harmonogram.
Ile trwa wysychanie i co naprawdę wpływa na koszt
Tu nie ma jednej odpowiedzi, bo wszystko zależy od grubości, rodzaju materiału i warunków na budowie. Tradycyjny podkład cementowy potrzebuje zwykle od 4 do 10 tygodni sezonowania, żeby osiągnąć bezpieczny poziom wilgotności. Ekspresowe masy potrafią dopuścić lekki ruch pieszy po 3-8 godzinach, a układanie płytek nawet po 18-24 godzinach, ale to zawsze dotyczy konkretnych systemów, nie całej kategorii.
Najważniejszy jest jednak nie sam kalendarz, tylko wynik pomiaru. Jeśli warstwa nie osiągnęła wymaganej wilgotności, układanie posadzki jest ryzykiem, a nie oszczędnością czasu. Przy anhydrycie szczególnie ważne są też dobre przygotowanie powierzchni i usunięcie mleczka powierzchniowego, bo bez tego klej nie pracuje tak, jak powinien.
Na koszt wpływają przede wszystkim: grubość warstwy, metraż, liczba dylatacji, obecność ogrzewania, rodzaj materiału, transport i tempo, w jakim inwestor chce wrócić do prac wykończeniowych. Ja zwykle patrzę na to szerzej niż na cenę samego worka, bo najtańsze rozwiązanie bywa drogie wtedy, gdy wymaga poprawek albo dodatkowego osuszania. Jeśli ktoś chce skrócić termin, powinien od razu zapytać o technologię szybkowiążącą, a nie liczyć na cud po zwykłej mieszance.
Na końcu zostaje już tylko krótka lista rzeczy, które warto sprawdzić przed podpisaniem z ekipą.
Co sprawdzić przed zamówieniem ekipy, żeby nie poprawiać podłogi
Zanim ruszą prace, sprawdzam pięć rzeczy: jakie będzie wykończenie, czy podłoże jest gotowe, jak rozplanowano dylatacje, czy przewidziano pomiar wilgotności i czy wiadomo, kiedy można zacząć wygrzewanie. To są pytania proste, ale właśnie one odsiewają dobre wykonanie od przypadkowego zalania powierzchni.
- Jaki materiał wykończeniowy będzie na wierzchu i jakie ma wymagania wobec podłoża?
- Czy wykonawca podał docelową grubość warstwy na całej powierzchni?
- Czy są zaplanowane taśmy brzegowe, dylatacje i ewentualne zbrojenie rozproszone?
- Jak będzie wyglądał pomiar wilgotności CM przed układaniem posadzki?
- Jeśli jest ogrzewanie, kiedy zaczyna się wygrzewanie i kto je nadzoruje?
Jeżeli chcesz uniknąć kosztownych poprawek, nie zamawiaj samej wylewki, tylko cały układ warstw: izolację, podkład, dylatacje i przygotowanie pod wykończenie. Właśnie w tych połączeniach najczęściej rozstrzyga się trwałość całej podłogi.
